0306工地聯檢
從責任出發 用品質交付
2025年3月6日,昌禾裝飾本年度第二次【工地大聯檢】準時啟動!多部門聯合行動,深入施工一線,用實際行動踐行對工程質量的莊嚴承諾。我們全力以赴,只為給業主打造一個安全、舒適、高品質的溫馨新家,讓每一位業主都能放心地迎接理想家園的落成,真正做到不負所托,品質為先!
01 聯檢內容
<
施工安全、工程質量、設計圖紙、施工進度、工地形象、現場管理等內容。
02 聯檢人員
<
工程一部、工程二部、質檢部、研發部、精裝銷售二部、交付中心辦公室、客服管理部、采購部、網絡銷售部等共計九個小組六十余名人員。
03 聯檢工地
<
中海華樾、中海九樾、寧房云筑、閱海錦繡、拾光印、花語軒北區、花語軒南區、清林雅苑、泰雲庭、京能天下川、觀湖壹號、艾依水郡、鴻曦悅海灣、桃李春風、桃李江南、天鵝湖小鎮、碧桂園星薈里、鳳北家園、攬秀園、派勝沁園等數十個小區共計一百余戶工地。
精工細檢 品質為先
確保聯檢工作有序開展。
深入施工一線,保障品質交付,【0306工地大聯檢】鏡頭紀實,讓我們一起直擊最真實的裝修現場,出發!

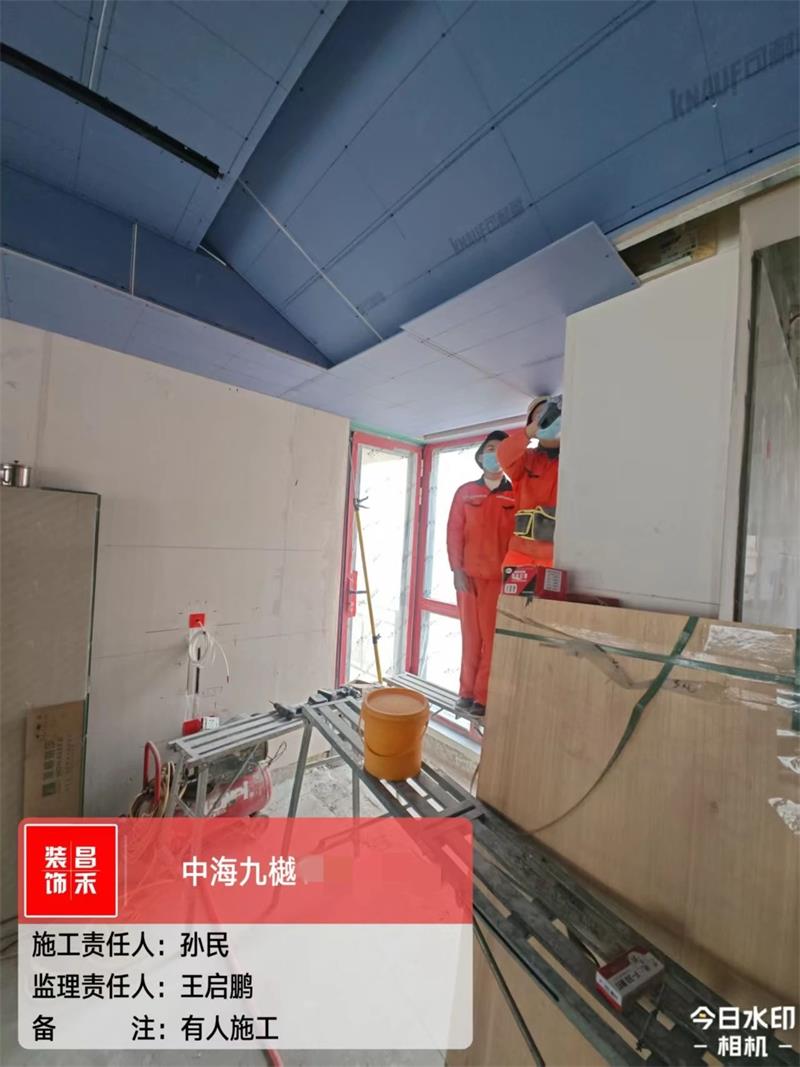

中海華樾

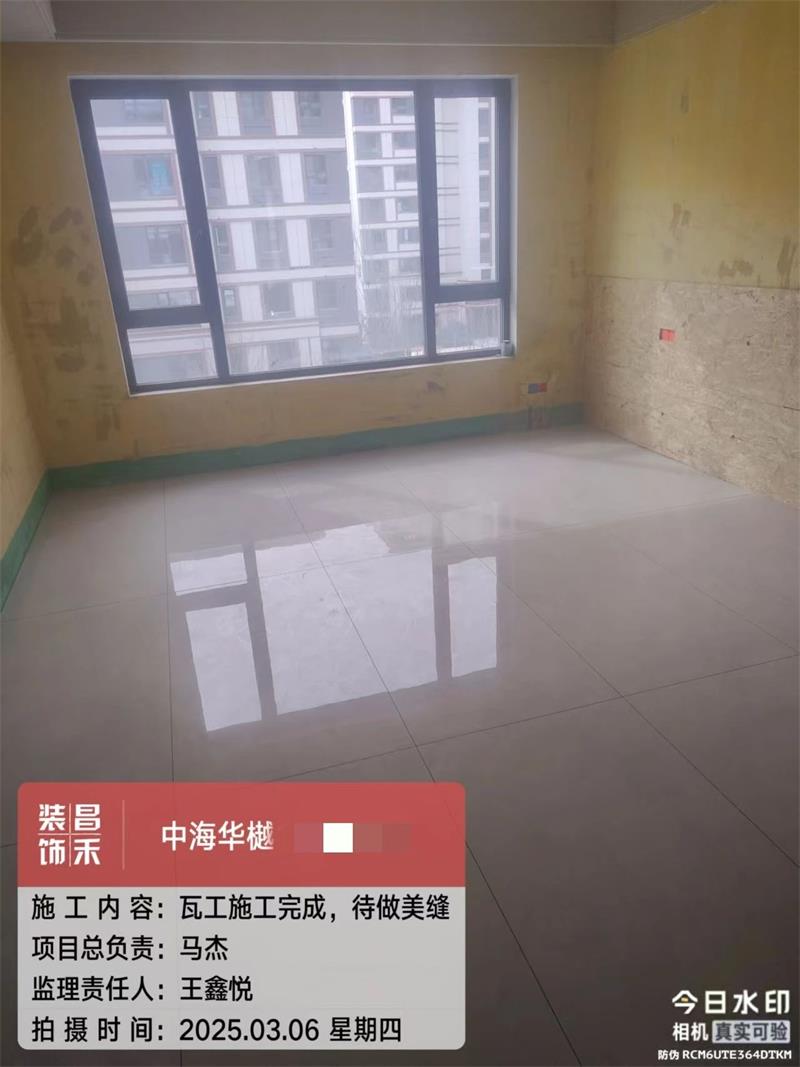

檢查戶數24戶,均為基礎施工階段

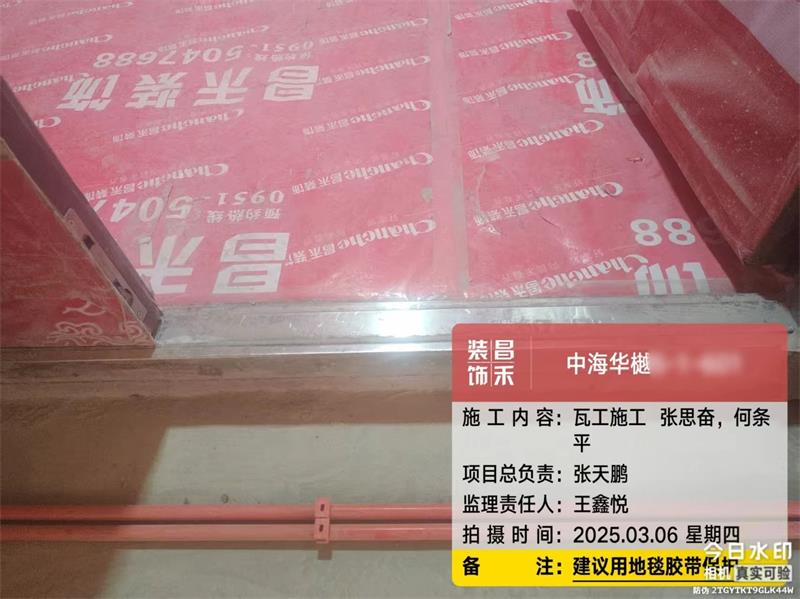

中海華樾為本次工地聯檢的重點檢查小區,昌禾裝飾目前在中海華樾共有在施工地48戶,本次抽查24戶,其中4戶拆
除新建,4戶水電施工,8戶瓦工施工,8戶木工施工。

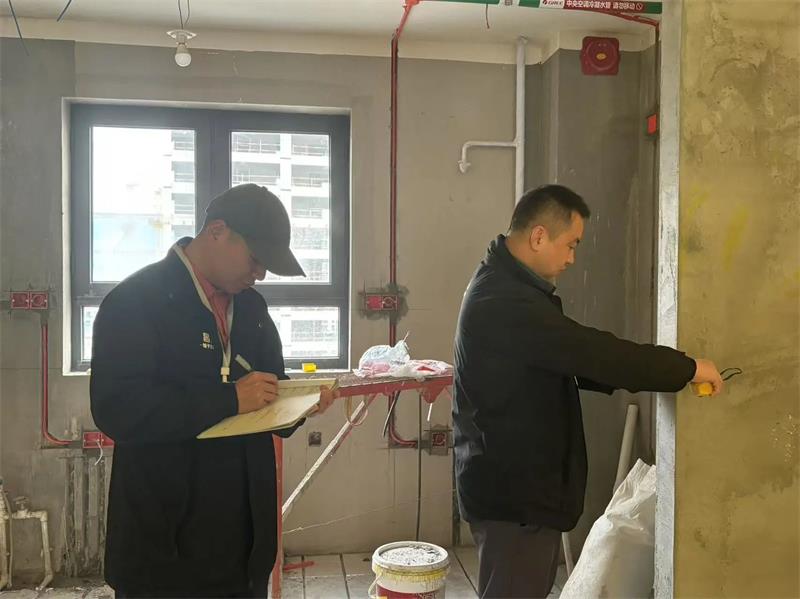

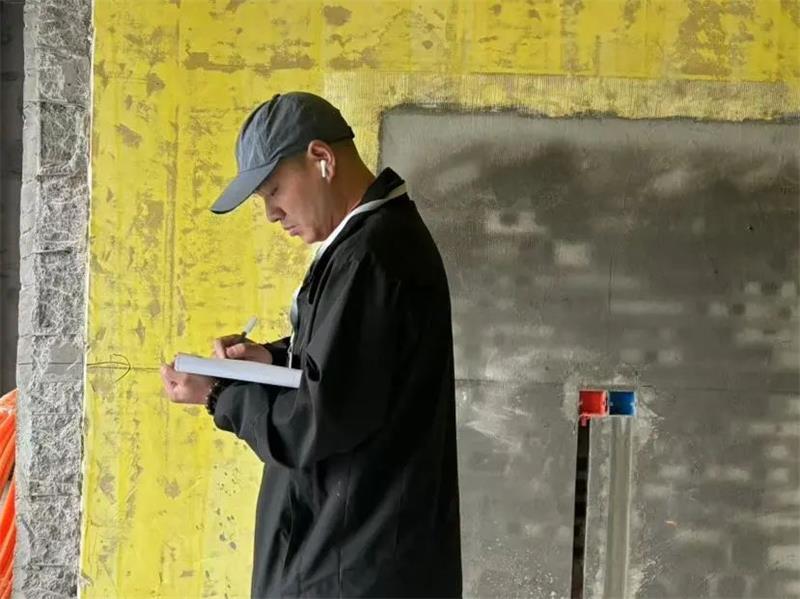

?聯檢組人員按照各自分工,有序展開詳盡檢查,并對施工現場出現的問題進行記錄。

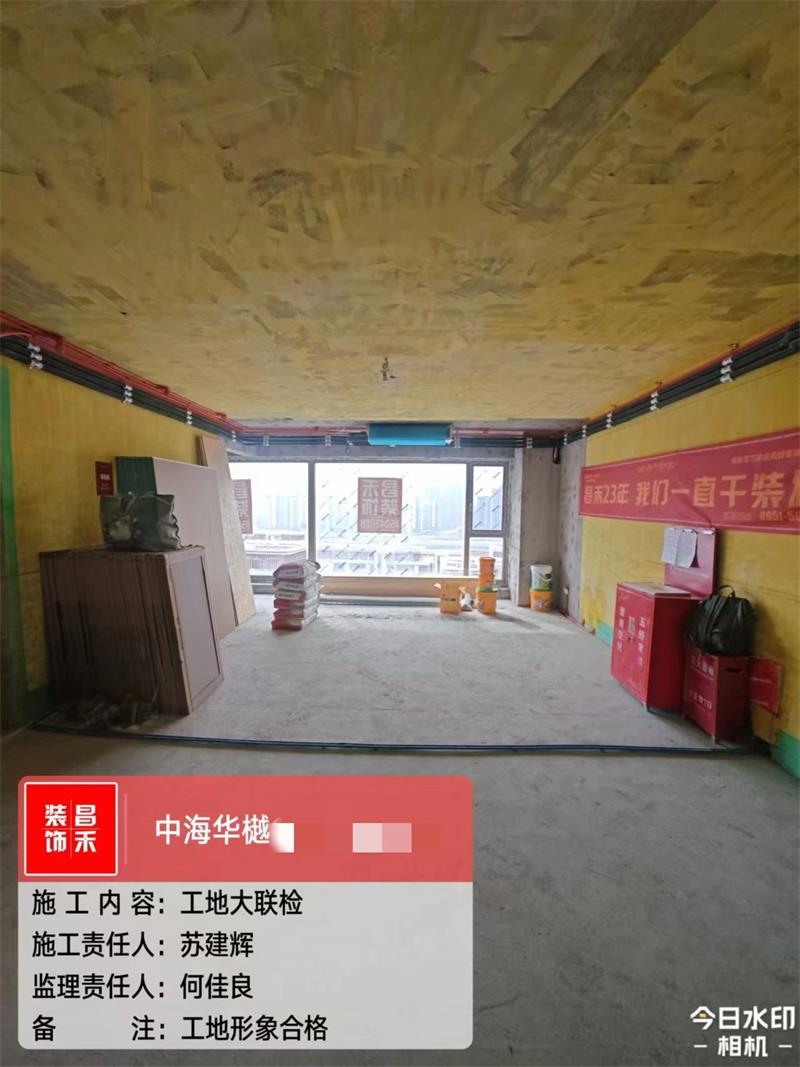

?聯檢人員檢查滅火器是否存在失壓情況,昌禾在每戶工地均配備滅火器,嚴格遵守工地安全管理條例。

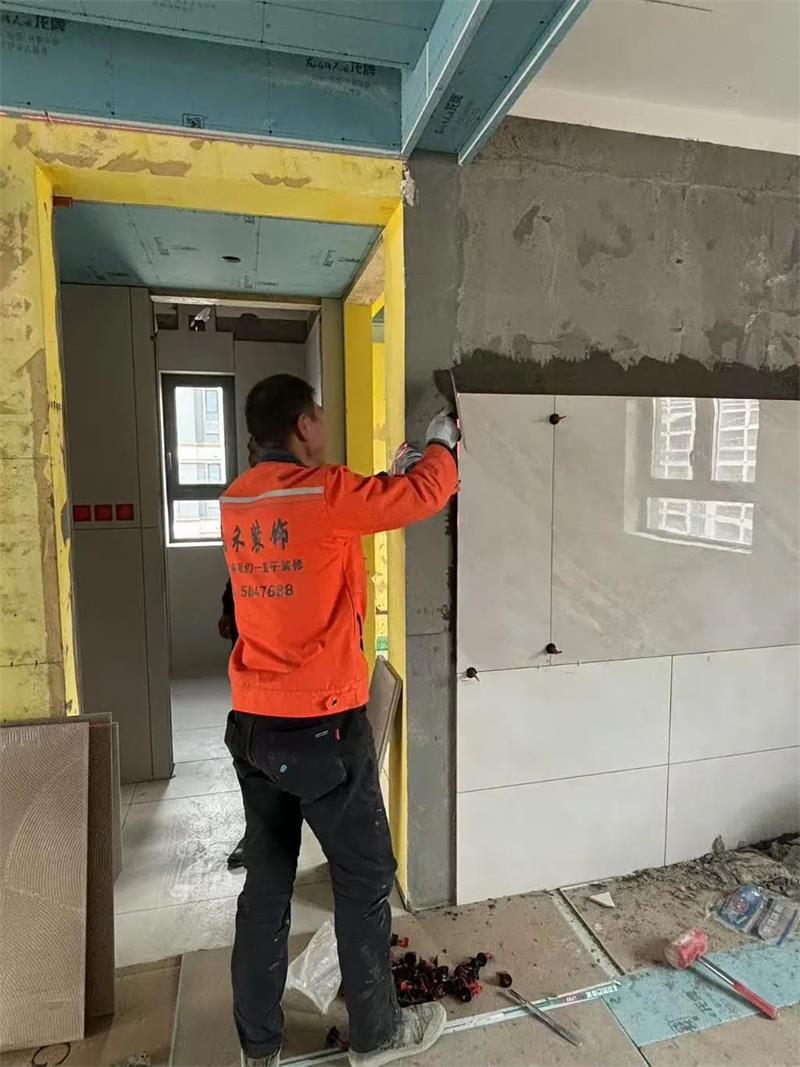

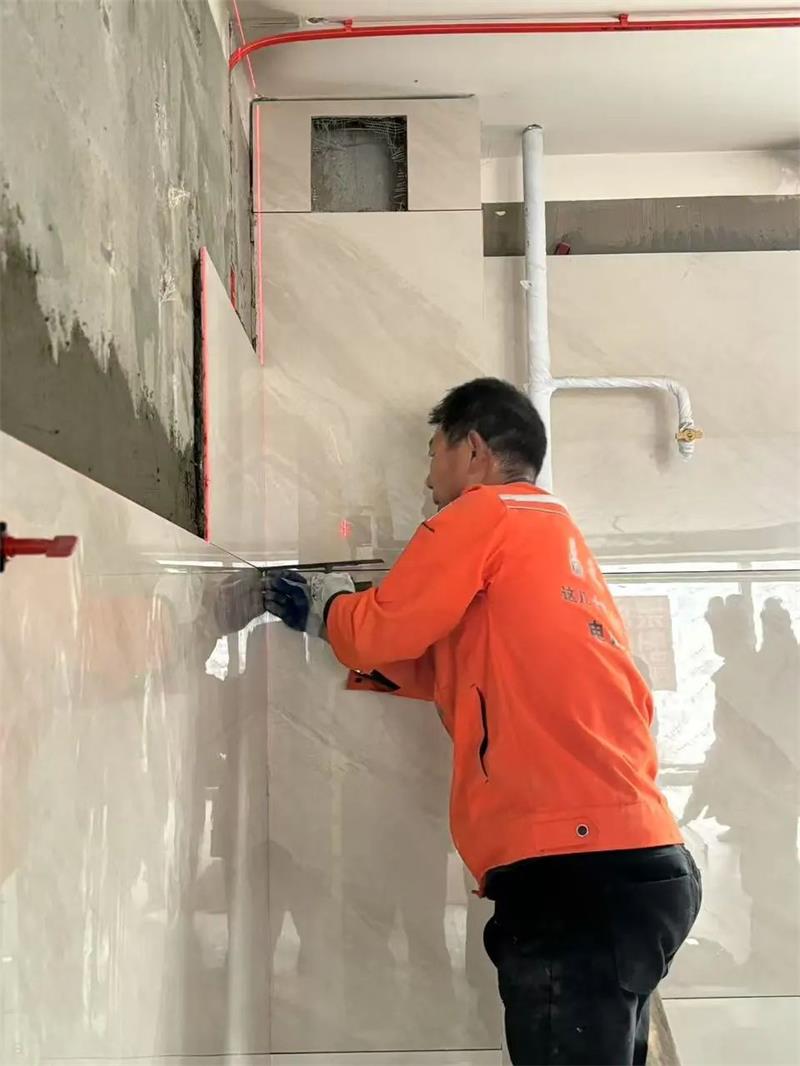

?瓦工施工中,正在進行廚房墻面瓷磚鋪貼。對于規格較大的墻磚,昌禾統一采用專用配比砂漿進行薄貼工藝,粘貼
更加牢固、可靠。

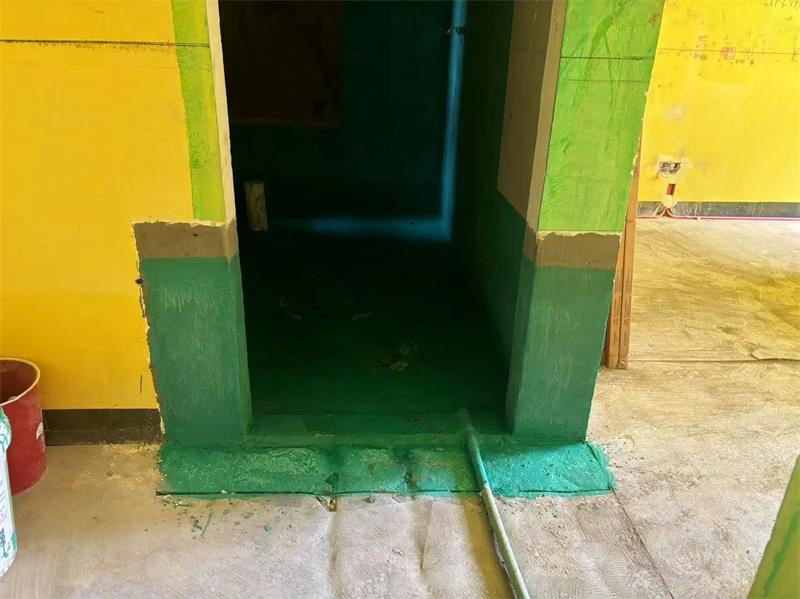

?正在進行衛生間閉水試驗,昌禾要求防水標準:淋浴區墻面涂刷高和寬1800mm,其余墻面四周涂刷高度500mm。
門口兩側要向外延200mm,防水涂刷兩遍,第一遍使用滾刷,第二遍使用毛刷進行涂刷,目的是防止有氣泡產生。且
必須要做擋水臺,避免衛生間門口兩側因濕氣產生返堿、起皮等現象。

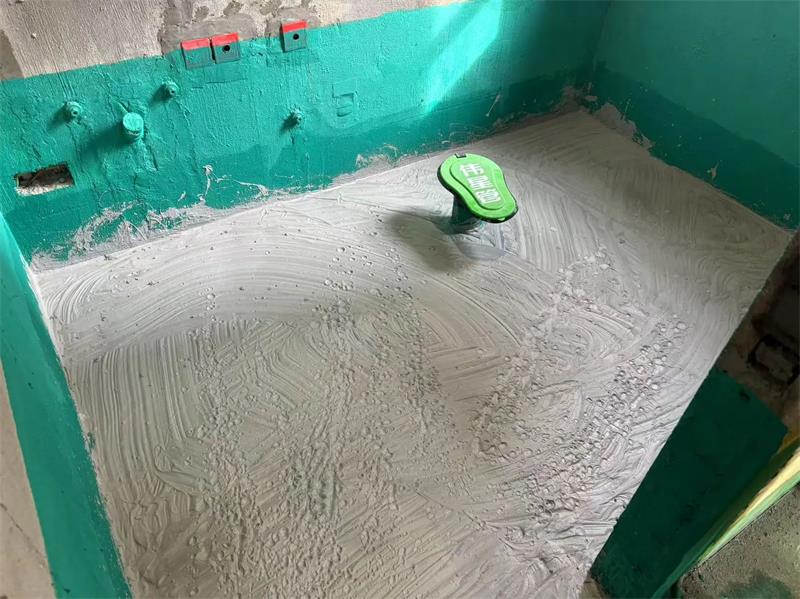

防水涂刷終凝干燥后進行蓄水,蓄水深度不小于20mm,待閉水實驗48小時后到樓下對應衛生間頂部檢查,無滲漏現象
為合格。

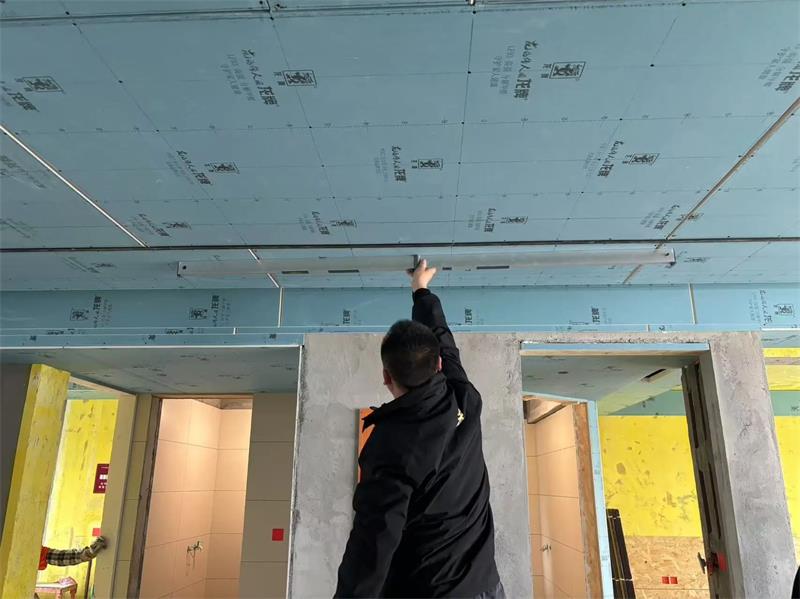

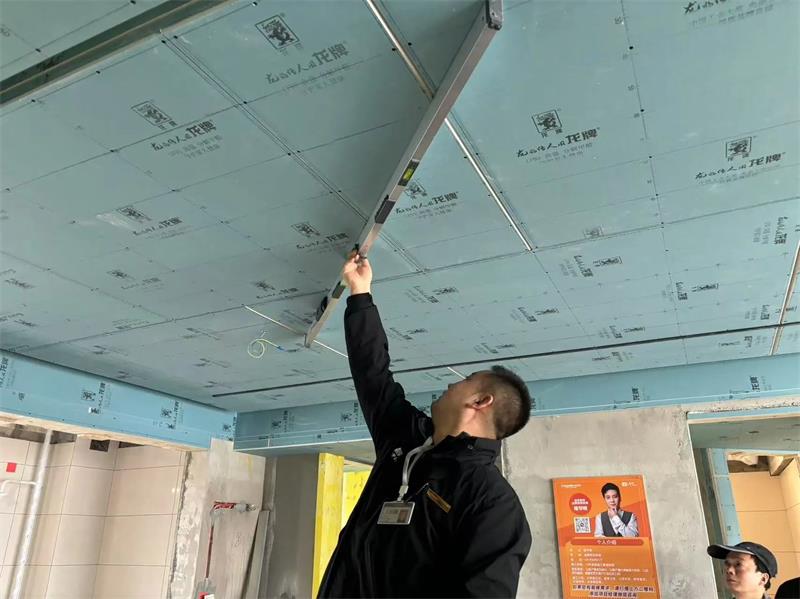

?使用兩米靠尺檢查吊頂平整度,要求吊頂飾面層平整度誤差不得大于2mm。

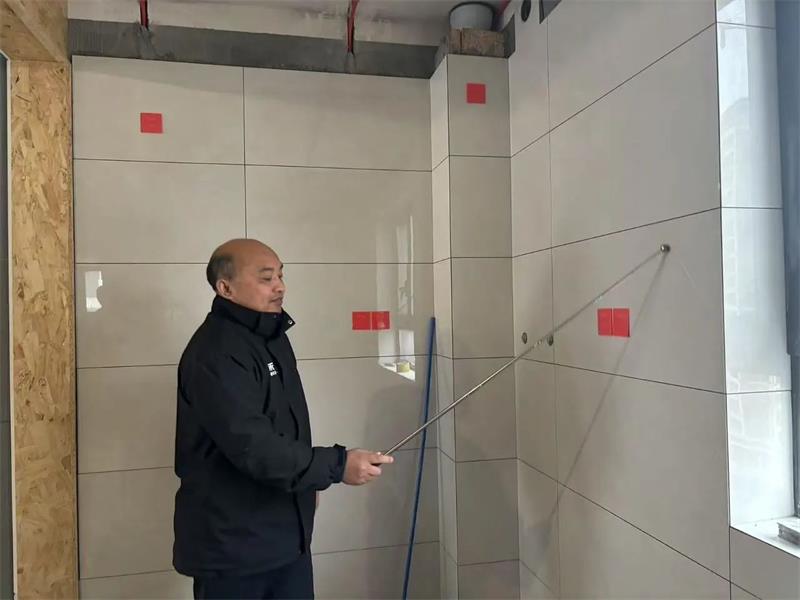

?用空鼓錘輕敲瓷磚,檢查墻磚空鼓率,要求單片墻磚空鼓率不得超過6%
?工地形象合格,按照工地形象管理標準進行布置,確保施工現場干凈整潔。

?瓦工施工結束后,將墻地磚表面清理干凈,磚縫不得有溢出水泥砂漿,以確保后續美縫施工時填縫飽滿。

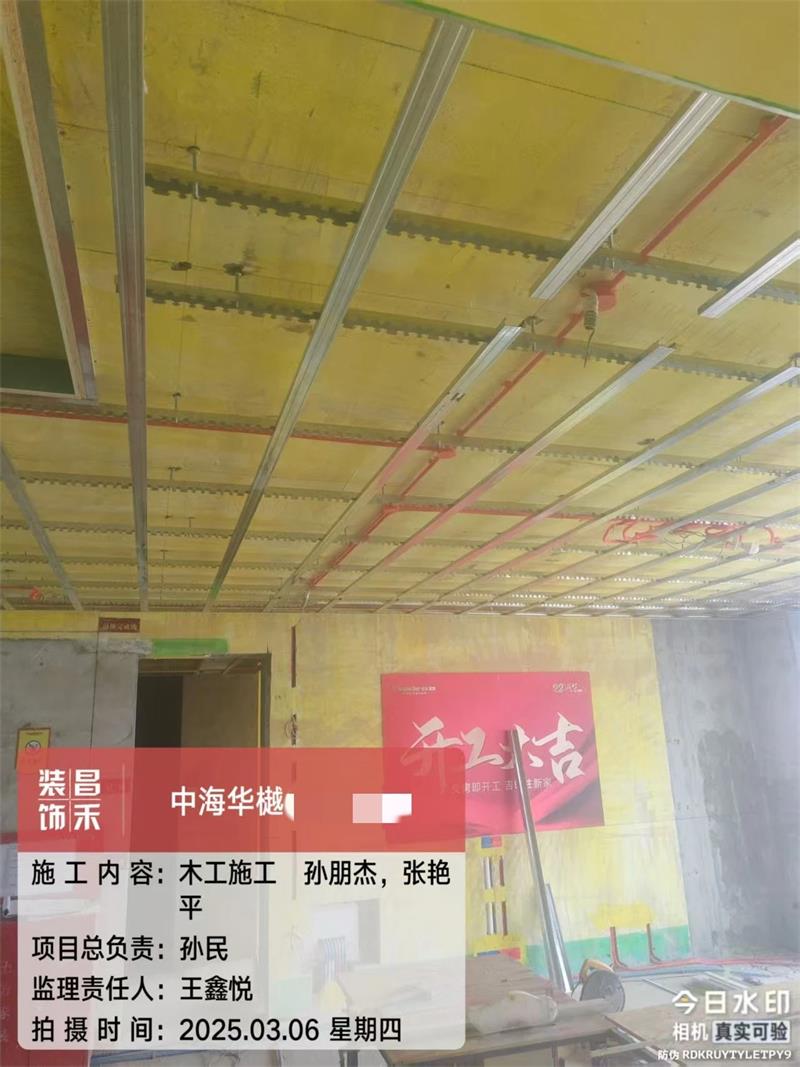

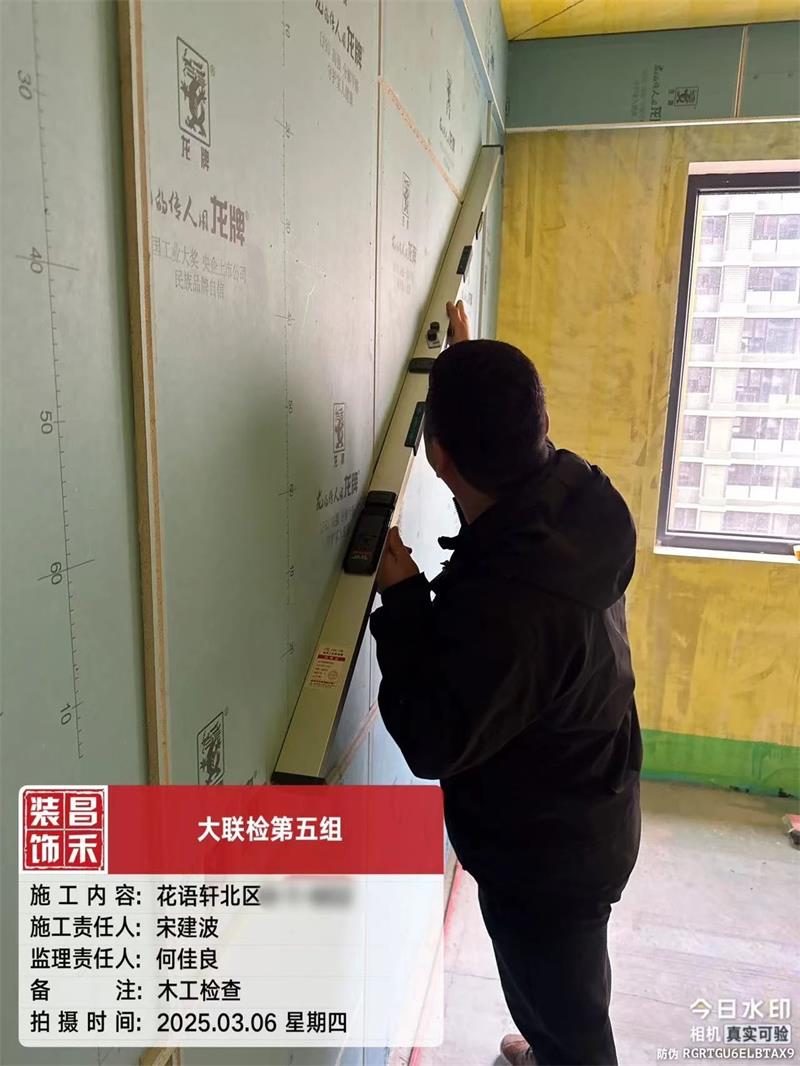

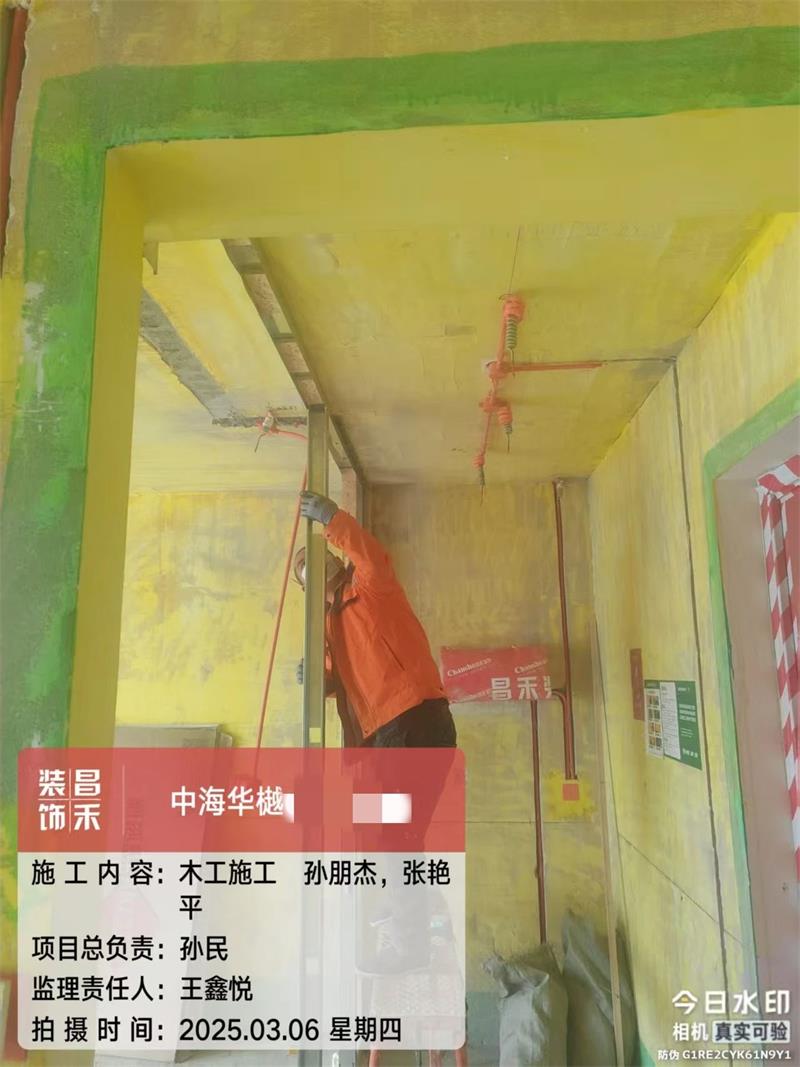

?木工施工中,木工吊頂使用輕鋼龍骨做基層,要求主龍骨間距不大于600mm,副龍骨間距不大于400mm,龍骨平
整度誤差不大于3mm。
?木工石膏板安裝工藝,要求在石膏板上安裝自攻絲前必須彈線定位,并且自攻絲安裝間距需達標,保證自攻絲、輕鋼
龍骨和石膏板銜接牢固,飾面層受力均勻、增強抗變形能力。

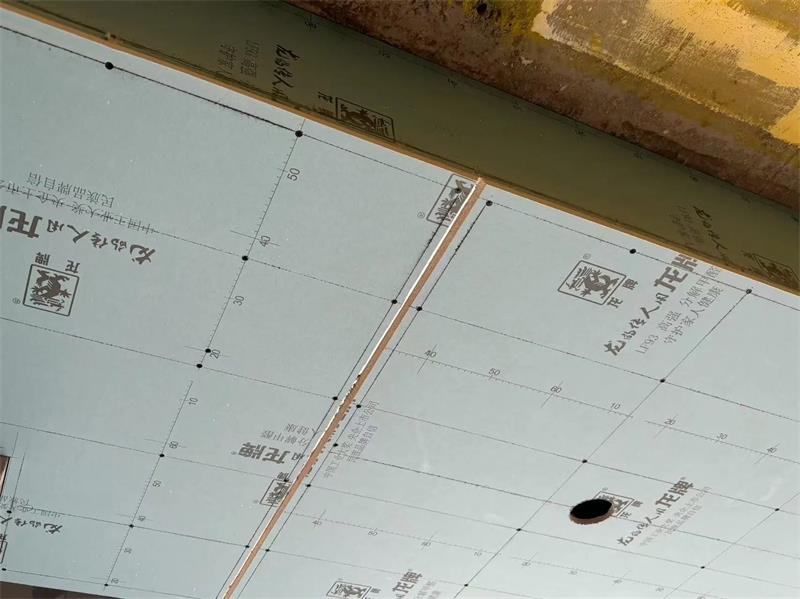

切割邊接縫間必須預留“八”字縫隙,目的在于,當后期油工披掛膩子時能確保縫隙被完全填實,從而有效降低產生裂
縫的可能性。若未采用“八”字縫工藝,披掛膩子時只能將表面遮住,而縫隙內側仍處于中空狀態,容易產生裂縫。
?衛生間防水涂刷完成后,對衛生間地面再涂刷一層塑灰,方便在防水結束后繼續施工,不會對地面造成破壞,同時
不影響防水效果,可以直接進行地磚鋪貼。

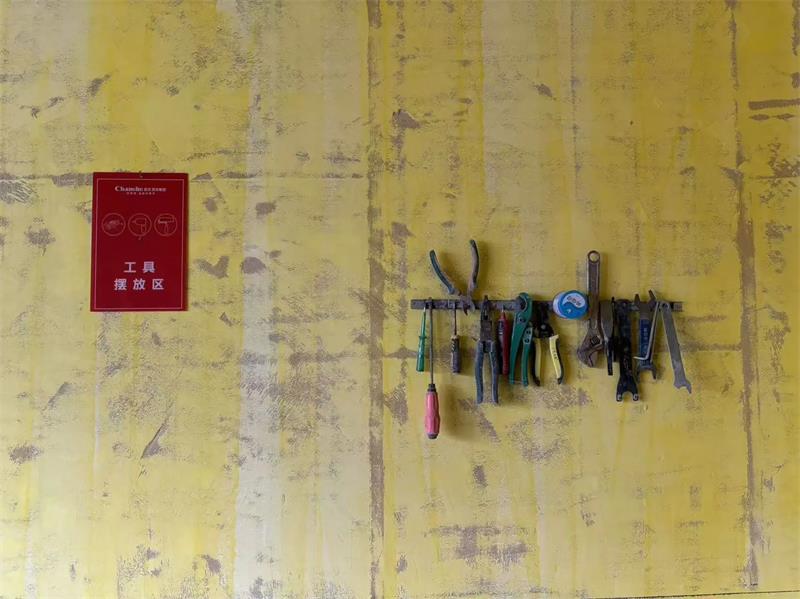

?施工工具以及施工材料按要求擺放至指定區域,確保工地形象干凈整潔。
?優化建議:在聯檢過程中,聯檢人員提出對成品保護的優化建議,將入戶門檻使用密織網膠帶進行保護,防止裝修
過程中來回搬運材料被劃傷。
?整改事項:廚房燃氣管處預留插座距離燃氣表接頭小于30cm,不符合天然氣接通要求,已要求項目經理在48小時
內整改完畢,并反饋至質檢部。
整改事項:臨時插座使用網線外接,存在安全隱患,已要求施工人員現場整改。
中房花語軒
檢查戶數28戶
22戶基礎施工階段,6戶主材安裝階段

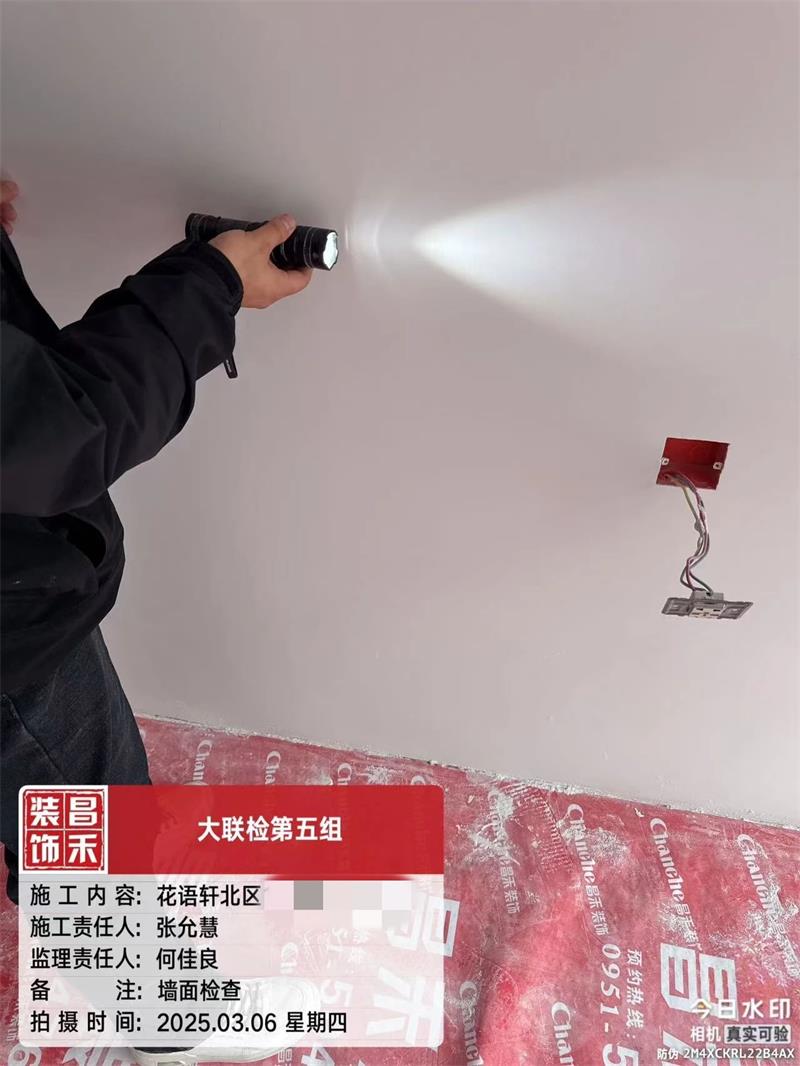

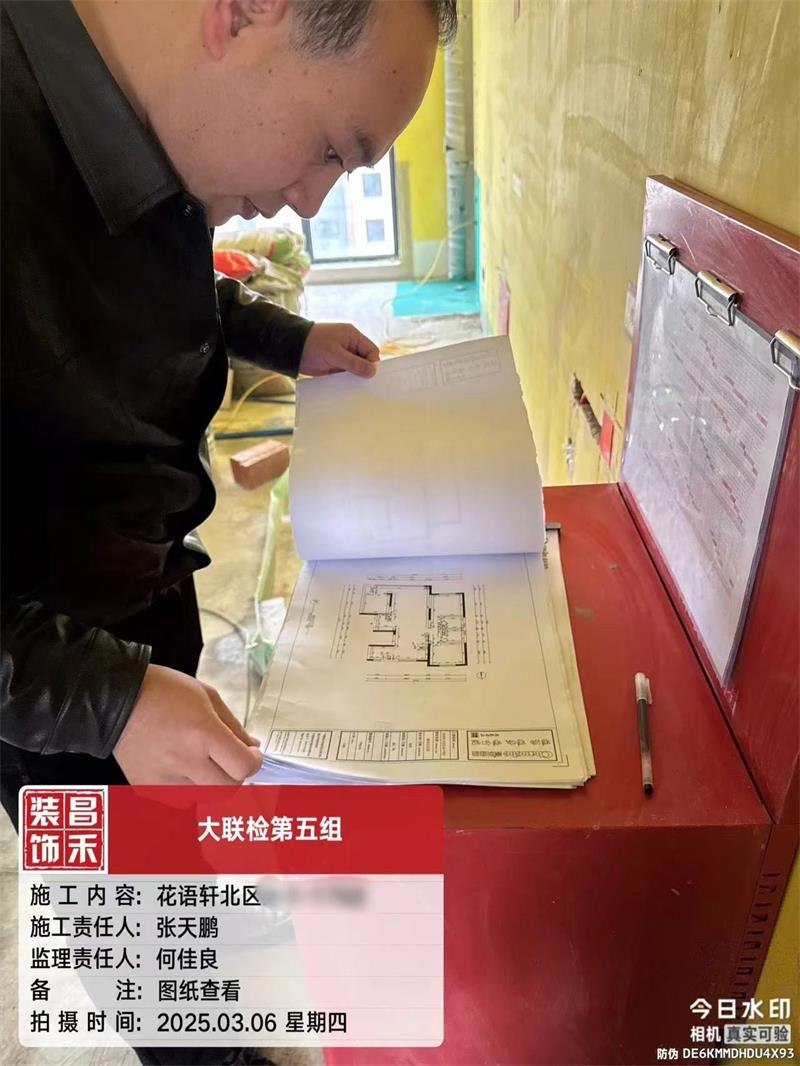

聯檢組人員對照施工圖紙,檢查現場是否按圖施工,確保設計效果的還原性。
使用兩米靠尺檢查石膏板隔墻表面平整度,要求誤差不大于2mm。
使用強光手電檢查墻面砂紙打磨有無遺漏以及墻面是否存在凹凸不平現象。
油工施工中,工人師傅正在進行第一遍膩子批刮。

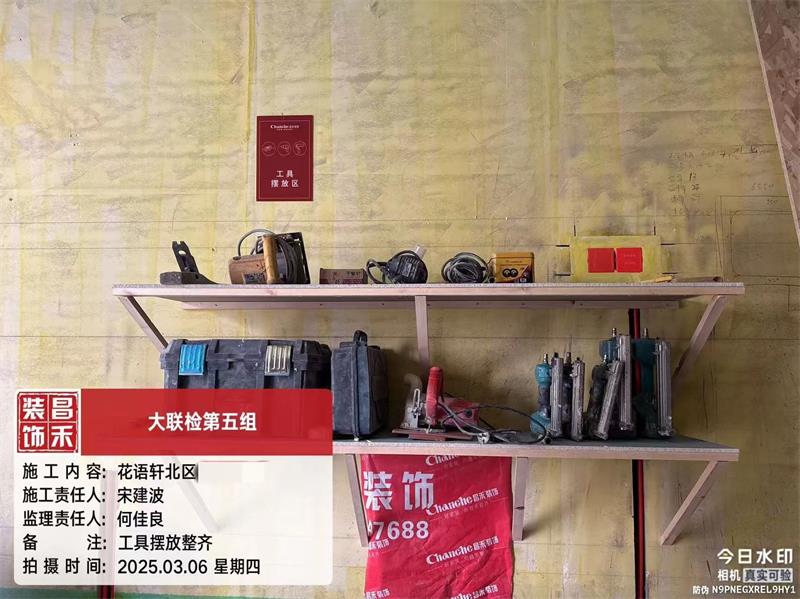

工人師傅自制工具擺放架,將施工工具按要求擺放整齊。

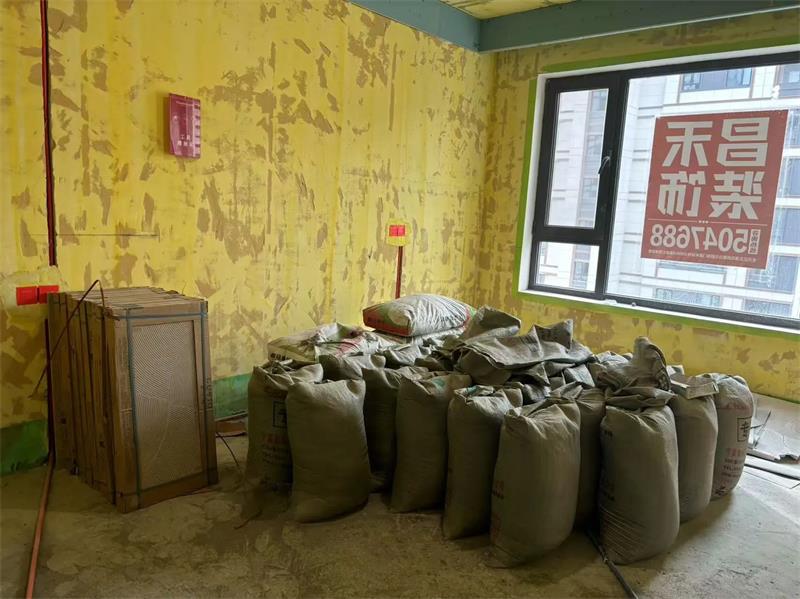

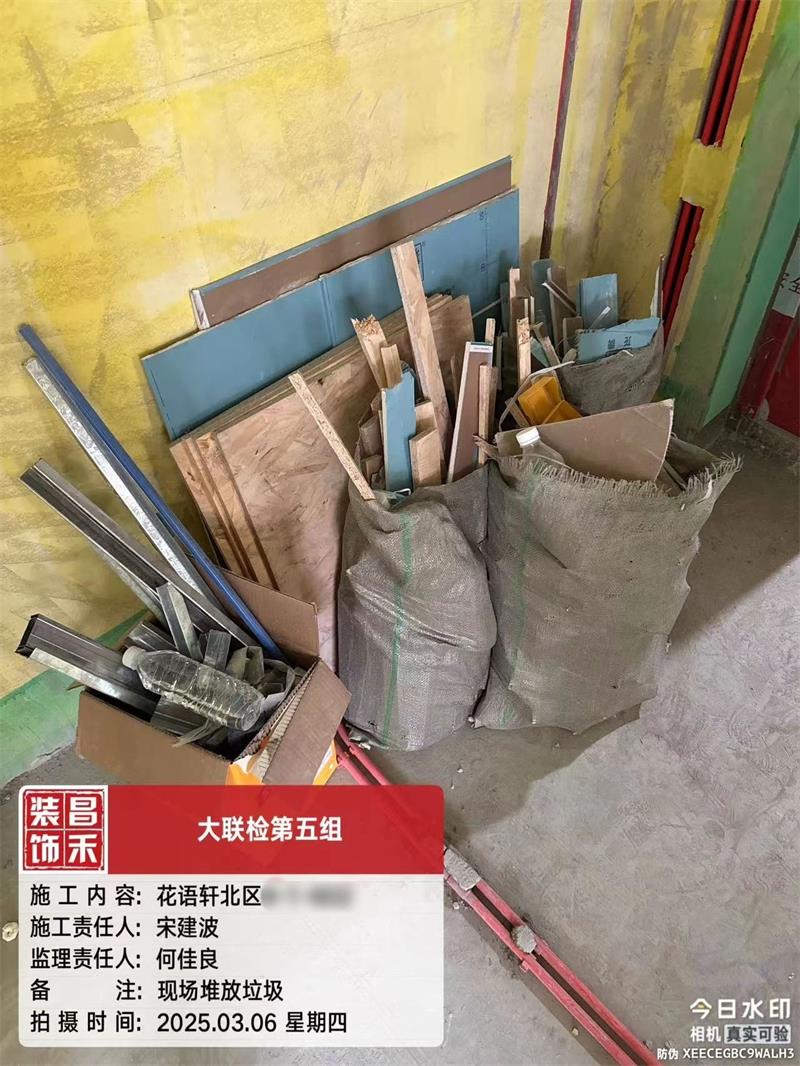

整改事項:現場施工垃圾未及時清理,已要求施工人員現場整改,及時清理施工垃圾。

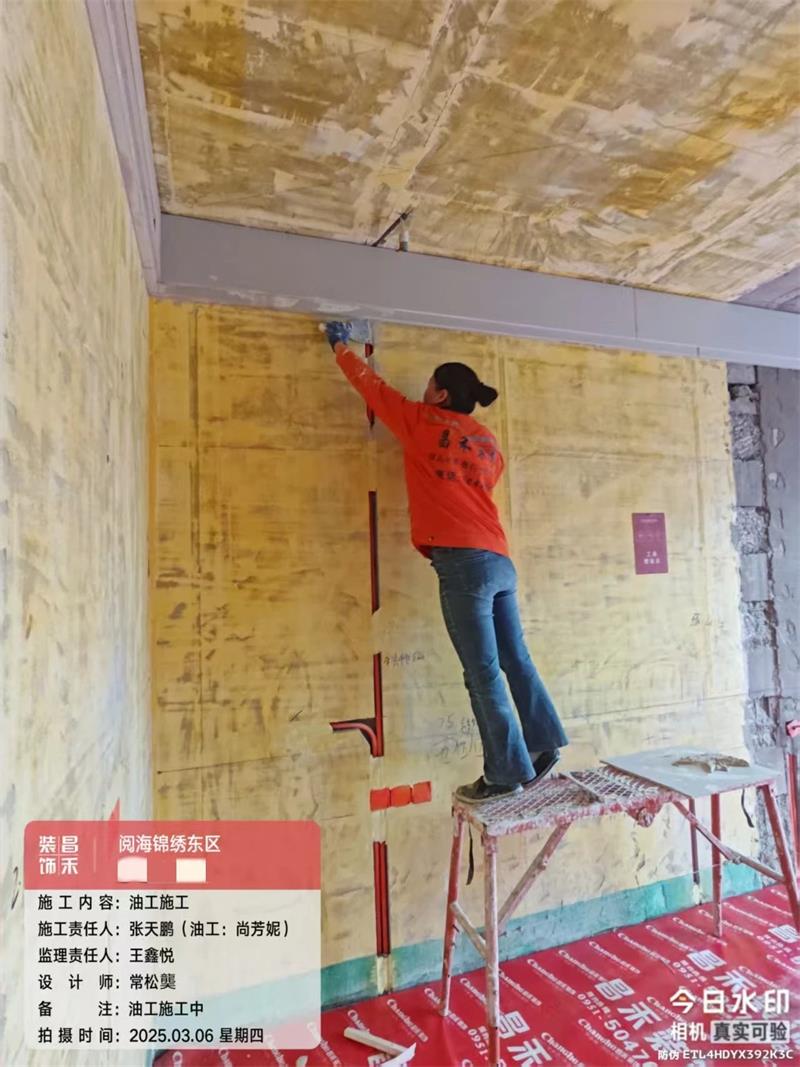

閱海錦繡
檢查戶數8戶
7戶基礎施工階段,1戶主材安裝階段

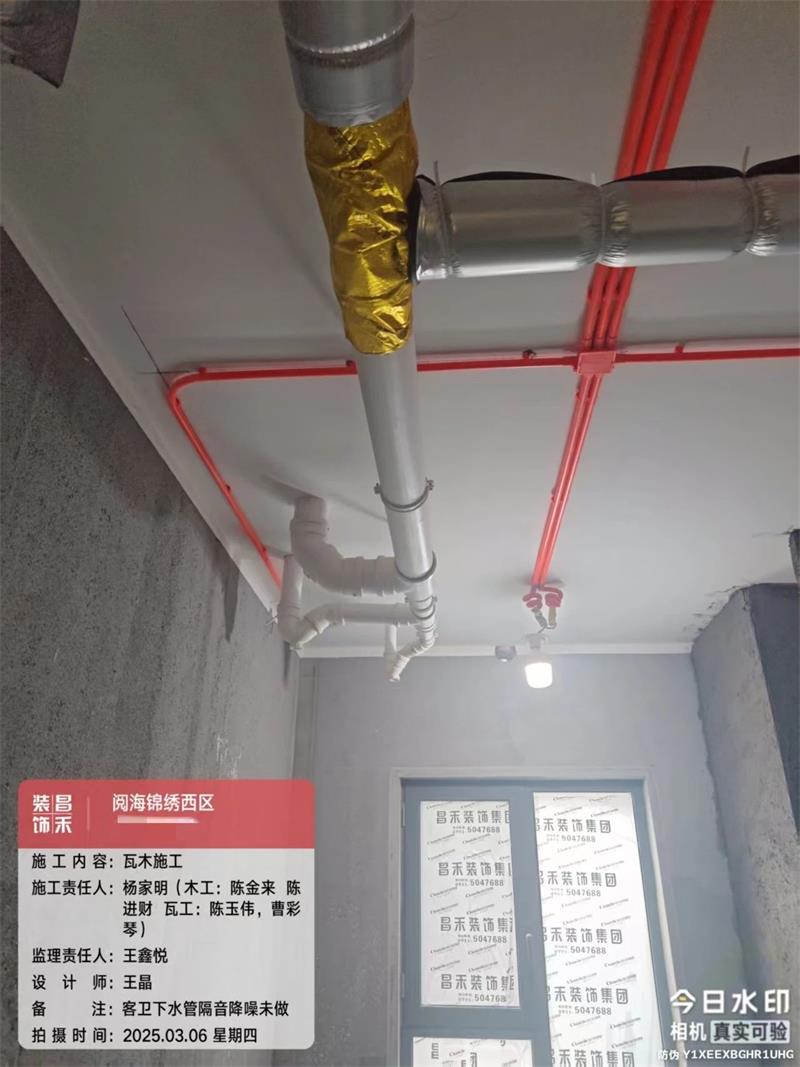

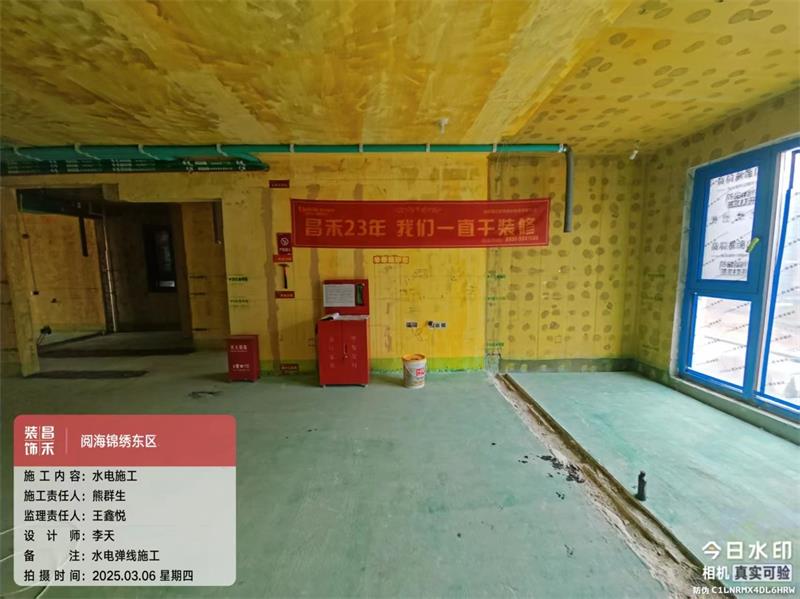

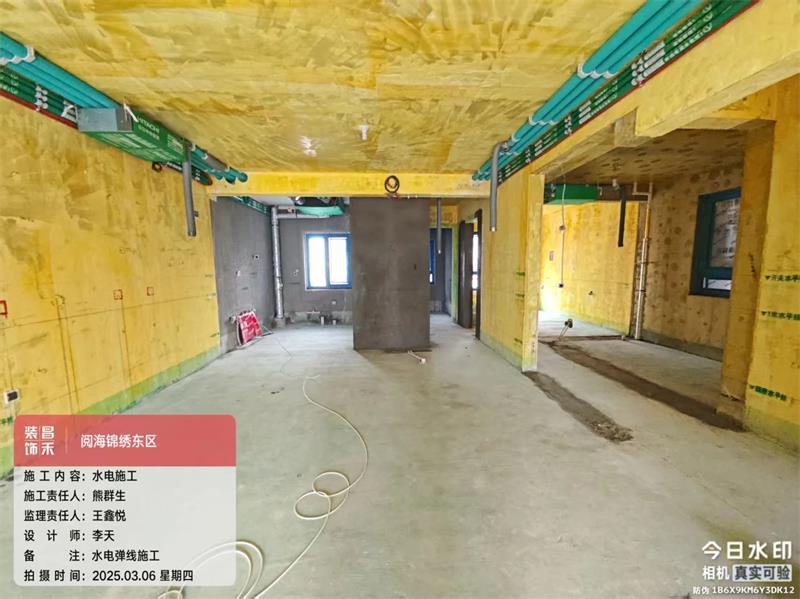

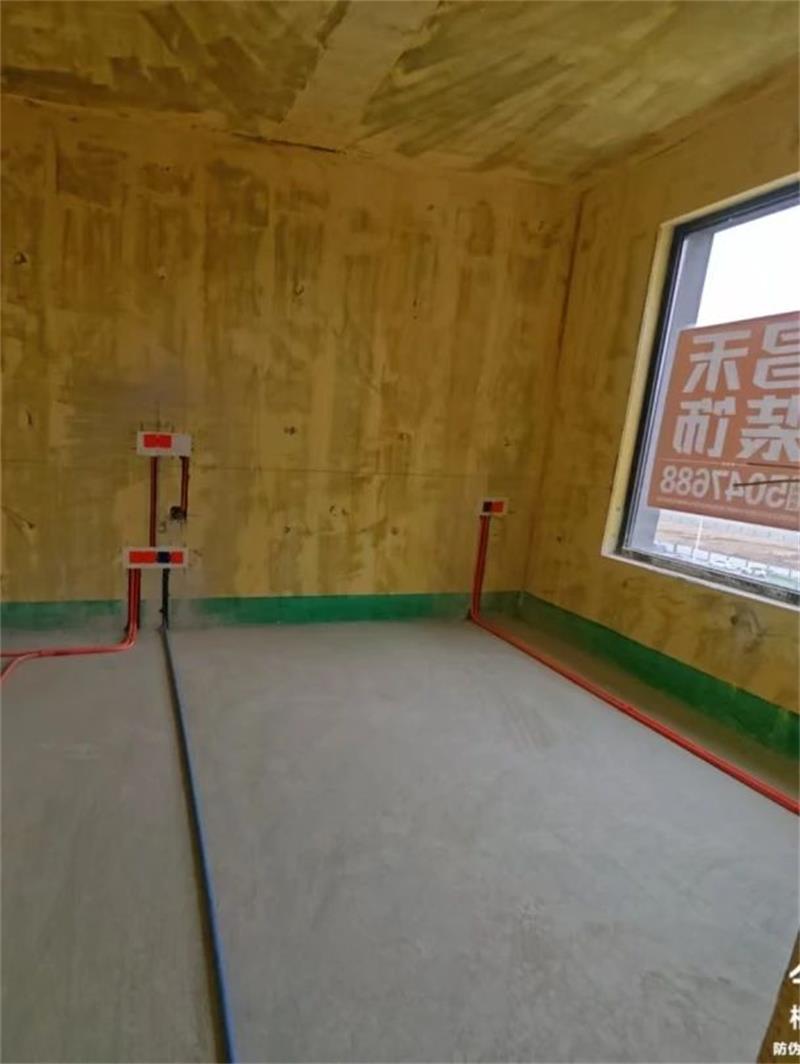

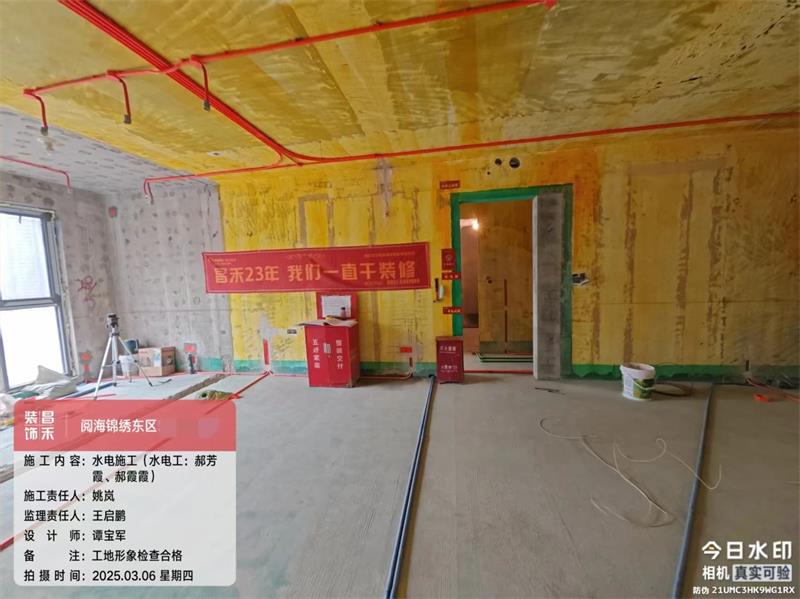

正在進行水電彈線施工,按照圖紙進行水電項目的定位彈線開槽。
油工材料進場,正在施工中。
水電施工階段,工地形象合格。昌禾裝飾對于工地現場的管理有著嚴格的標準和要求,確保施工現場干凈整潔。

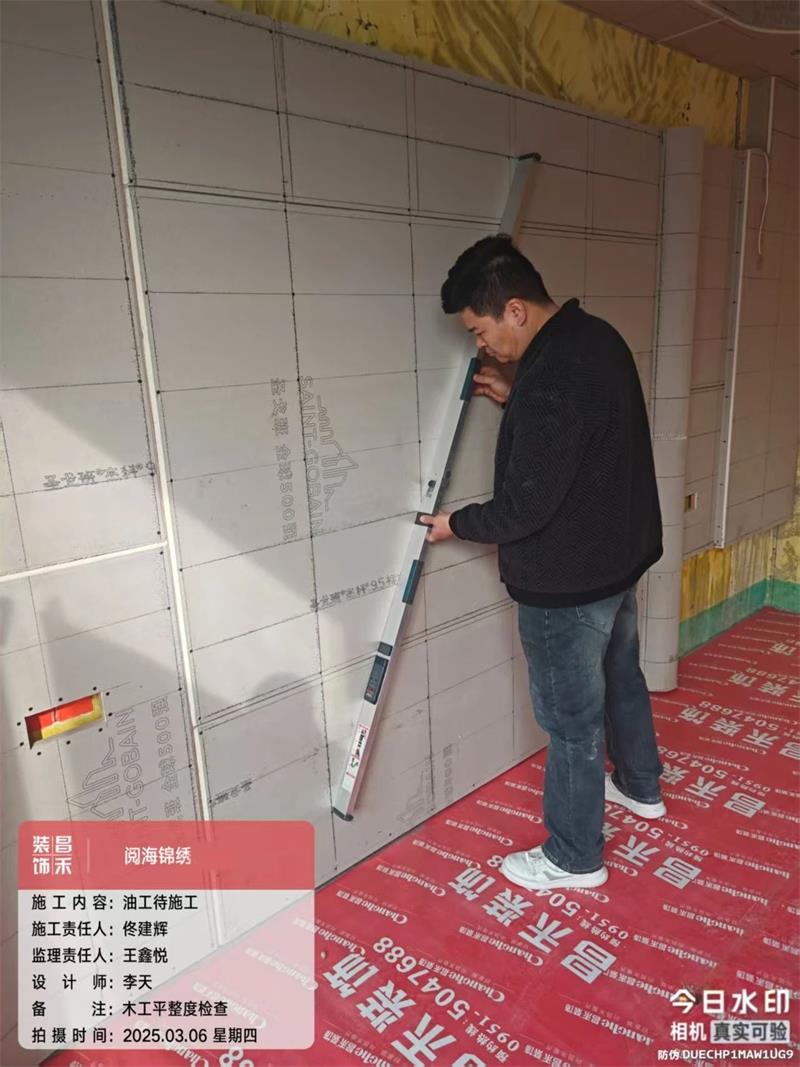

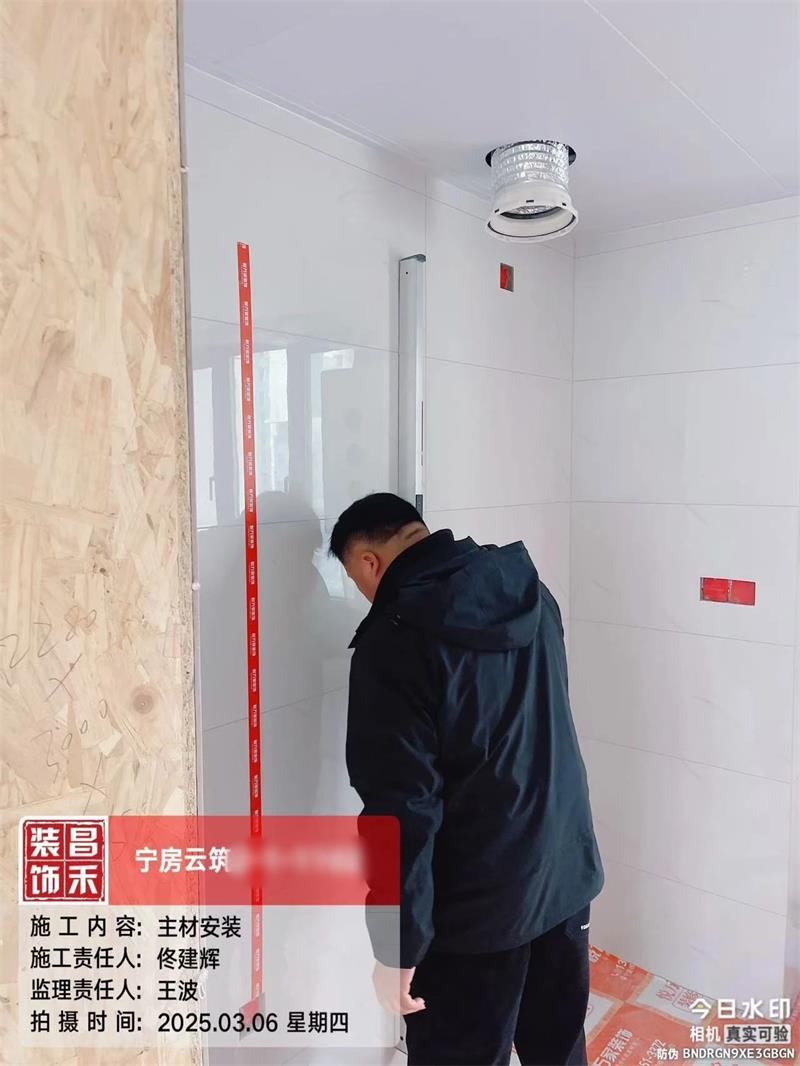

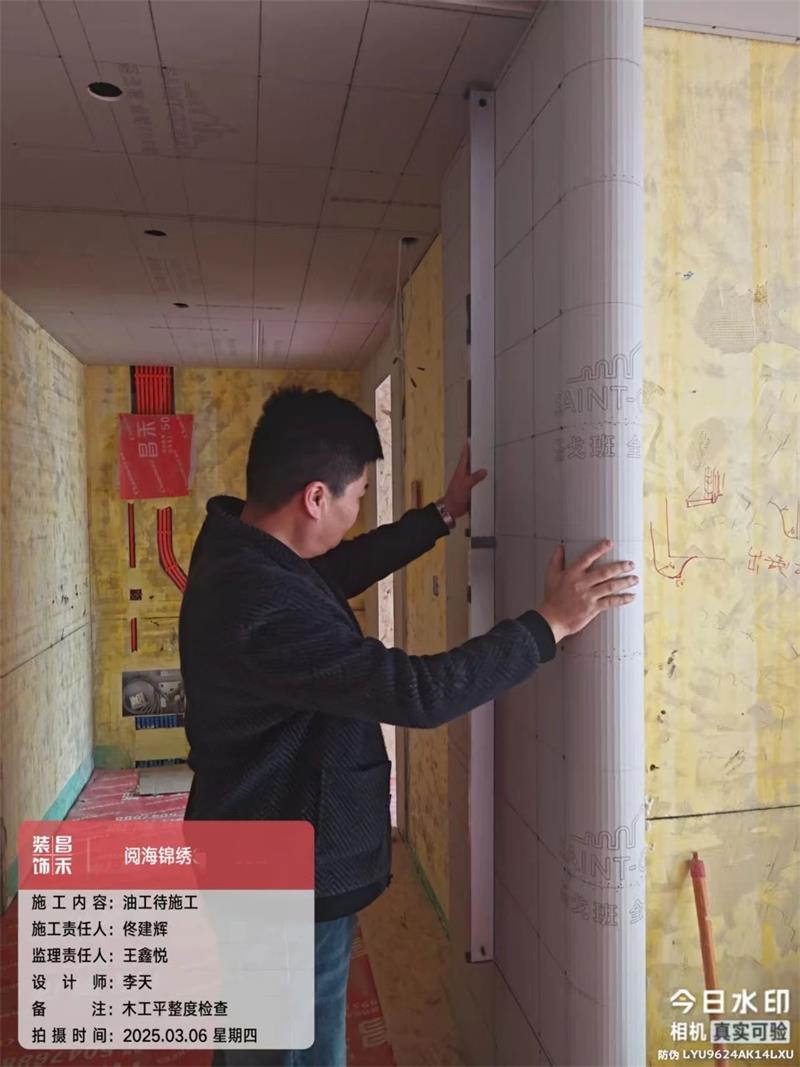

使用兩米靠尺檢查木工石膏板墻面平整度,要求表面平整度誤差不大于2mm。

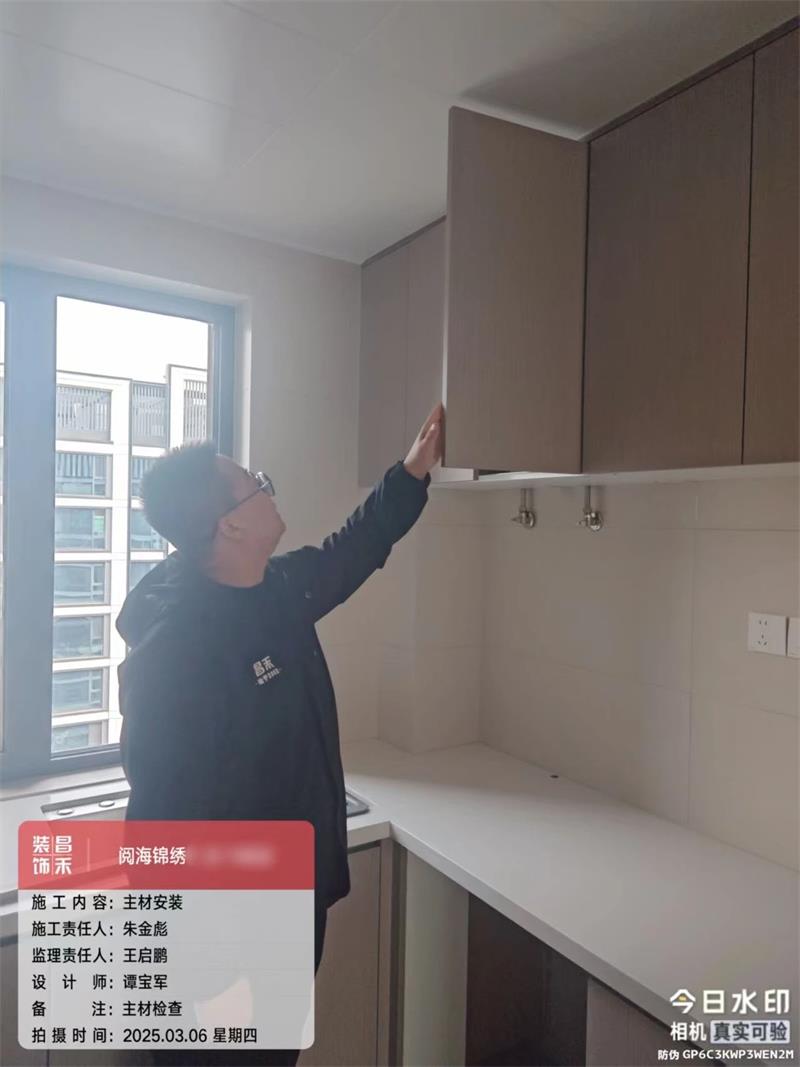

檢查衣柜、櫥柜等主材安裝情況,避免出現柜門閉合不嚴、五金件松動等狀況,聯檢組不放過任何一處安裝細節,以
精益求精的態度,為業主打造經久耐用、美觀實用的家居空間。

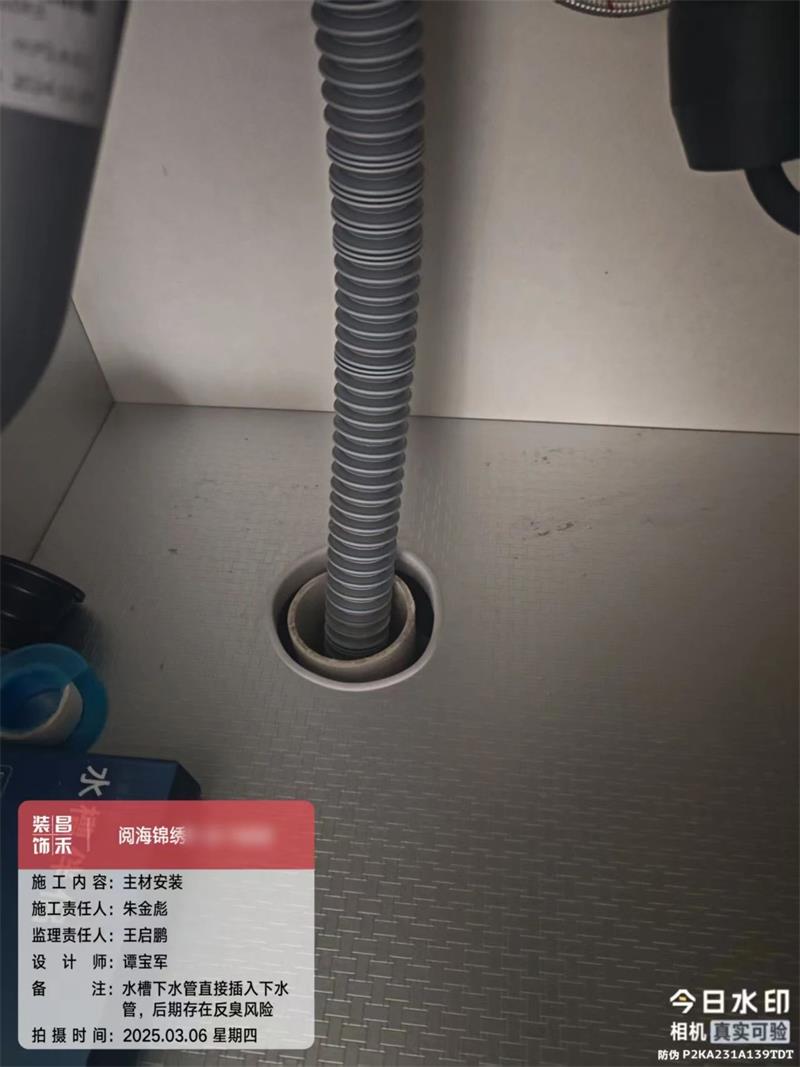

整改事項:水槽下水軟管直接插入下水管,后期存在反臭風險,已要求項目經理在48小時內整改完畢,并反饋至質
檢部。

整改事項:衛生間下水管隔音降噪未做,要求用黃金阻尼片+隔音棉對原建筑下水管道支管和立管做隔音降噪處理,
已要求項目經理在48小時內整改并反饋至質檢部。
寧房云筑
檢查戶數7戶,均為基礎施工階段
使用兩米靠尺檢查墻磚平整度,要求墻磚表面不得有爆磁,無明顯劃痕現象,且表面平整度誤差不得大于2mm。

油工施工階段,一遍基層找平,兩遍膩子批刮。目前工人師傅正在進行第二遍膩子批刮,保證后期施工墻面的平整
度、方正度與垂直度。
優化建議:可視門鈴水晶頭使用PVC膠帶纏繞保護,防止在施工過程中損壞或污染水晶頭,影響可視門鈴安裝使用。
清林雅院
檢查戶數8戶

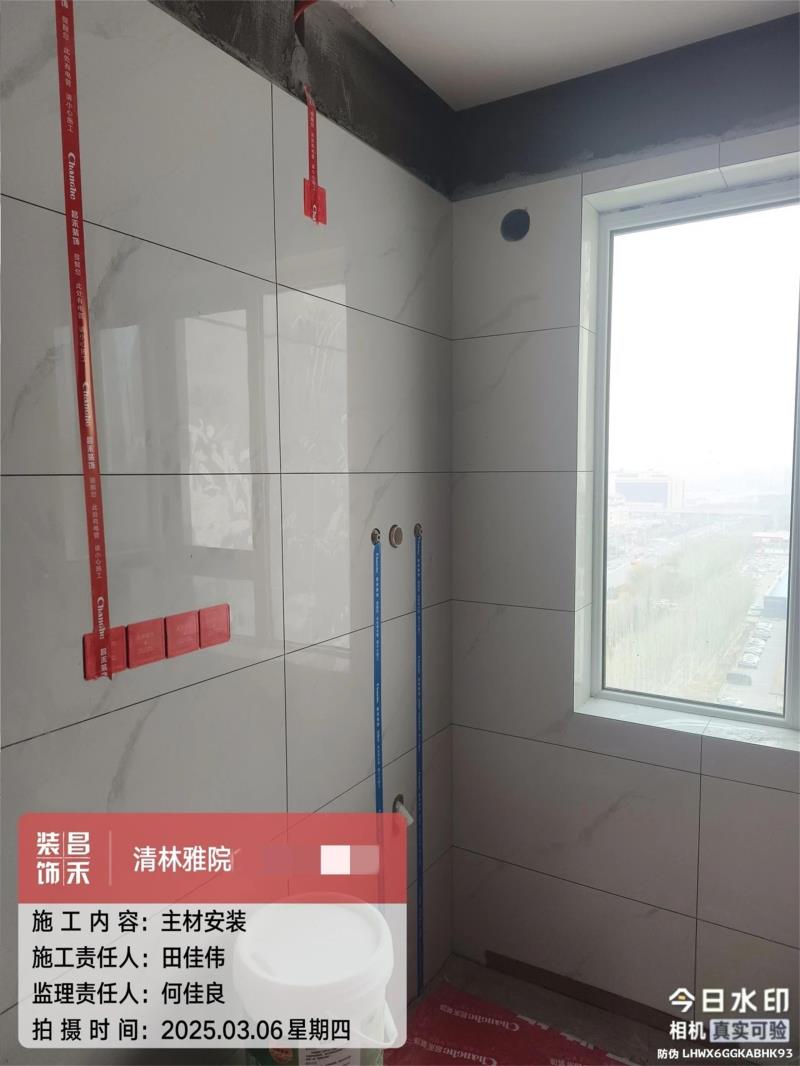

6戶基礎施工階段,2戶主材安裝階段

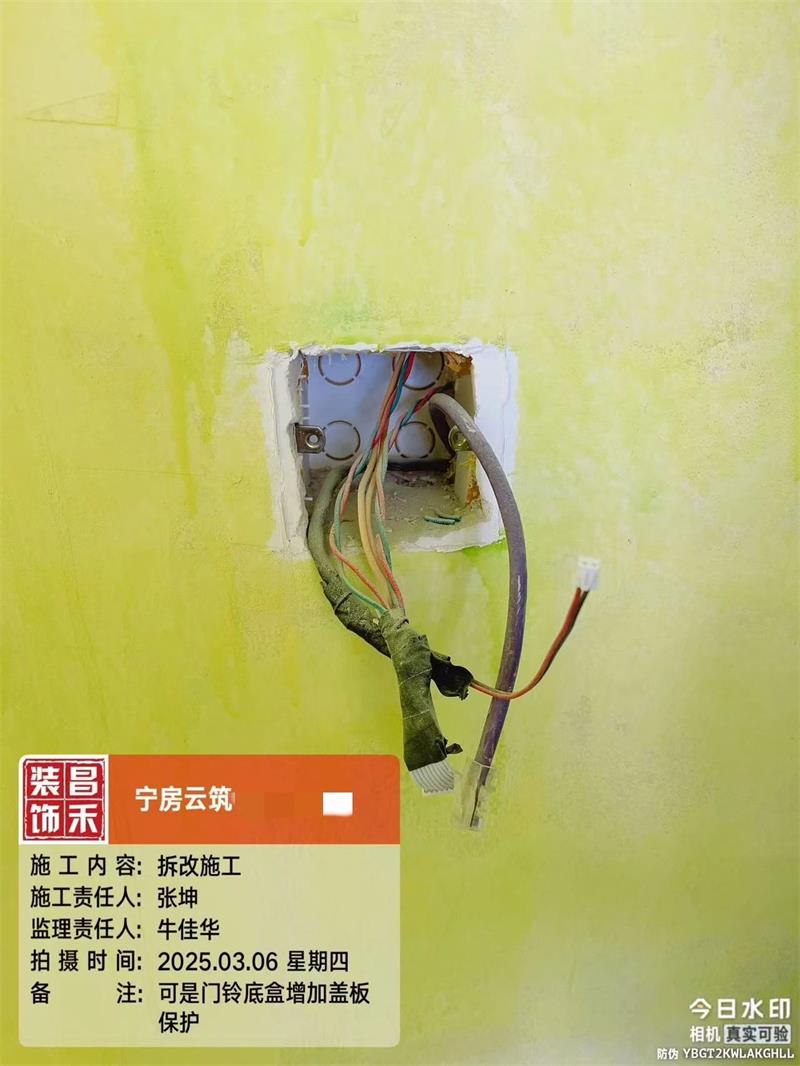

墻磚鋪貼完畢后,在墻面粘貼水電布管走向標識,防止后期產品安裝時,電鉆打到水管和電管造成破壞。

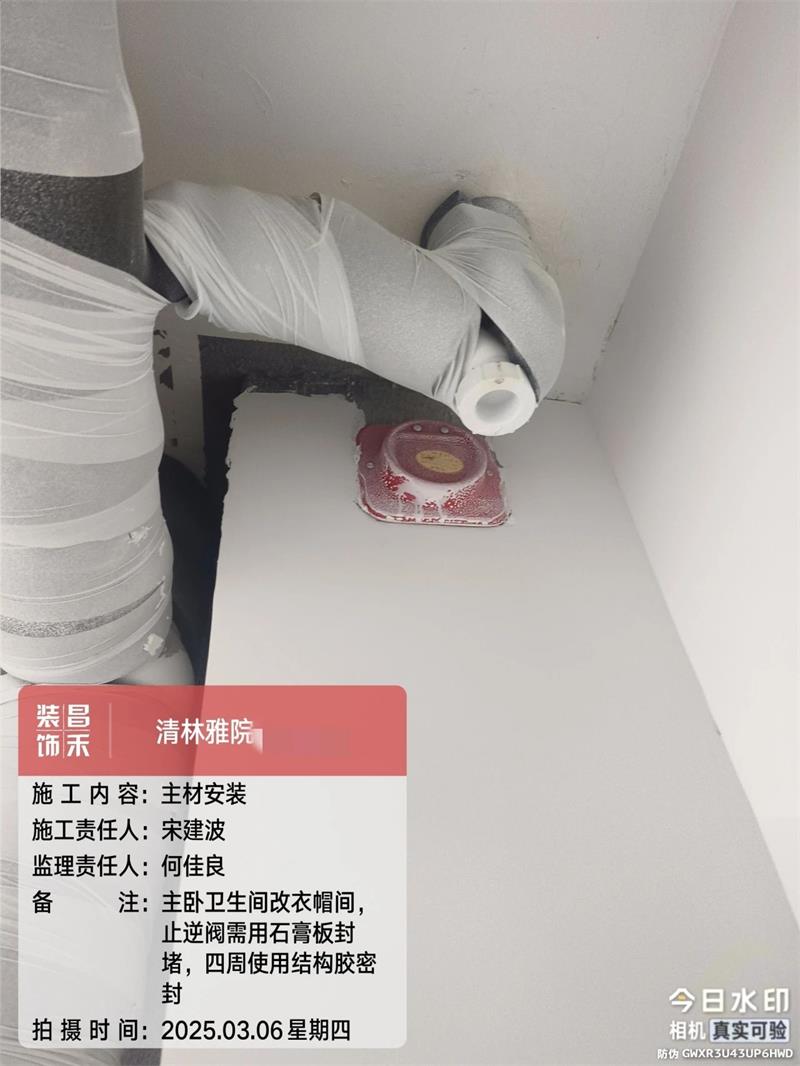

優化建議:主臥衛生間改衣帽間,原結構止逆閥建議使用石膏板進行封堵,四周使用結構膠密封,防止煙道串味。

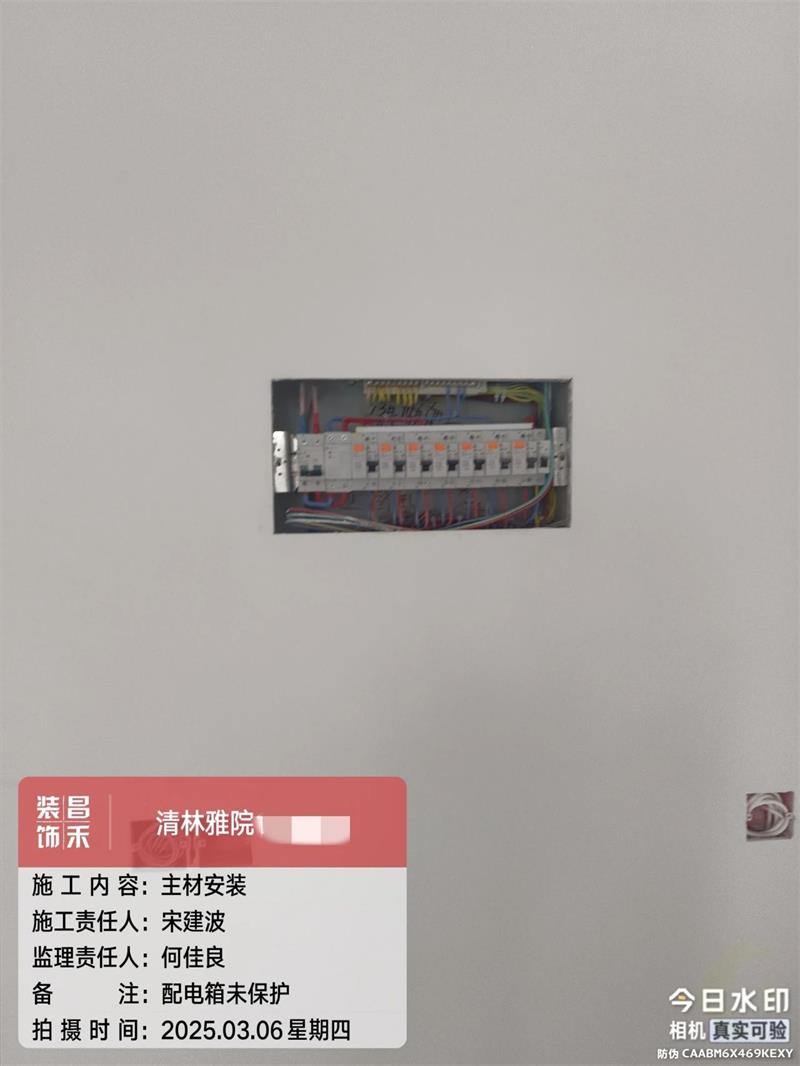

整改事項:配電箱未保護,空開外露,可能在施工過程造成損壞,或掉入灰塵、雜物等,已要求項目經理24小時內
整改,并反饋至質檢部。

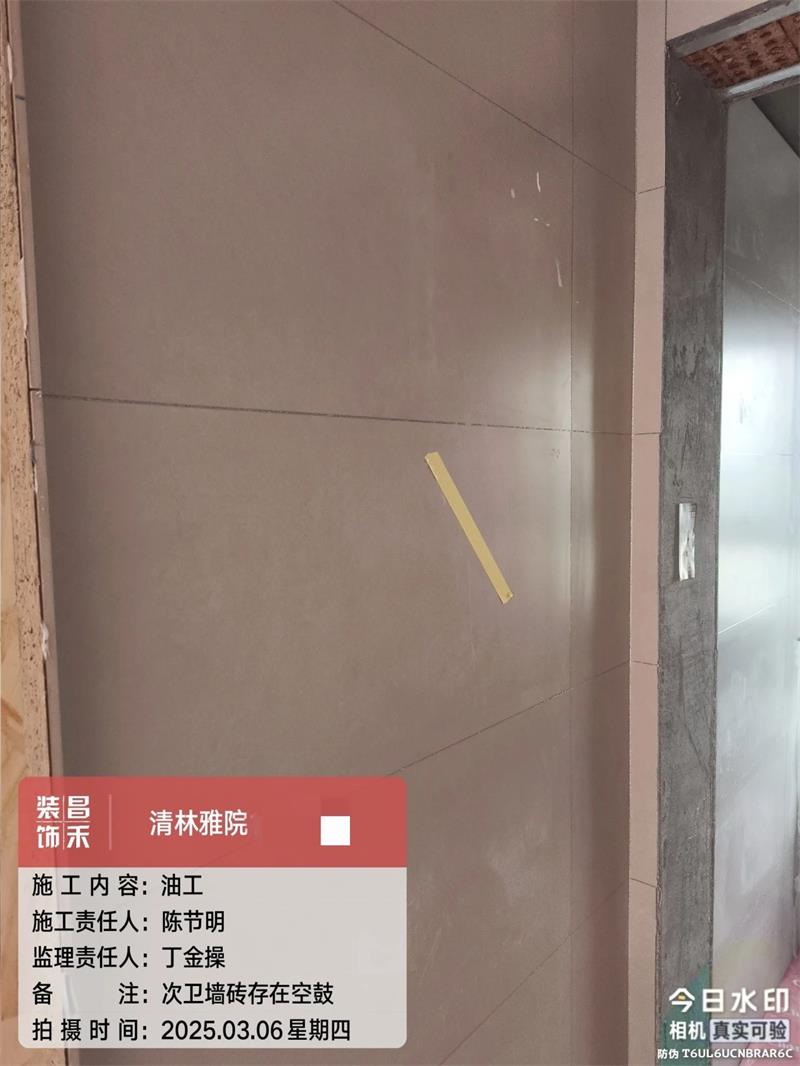

整改事項:次衛墻磚發現空鼓問題,現場聯系項目經理在72小時內整改完畢,并約監理進行驗收。
中海九樾
檢查戶數4戶,均為基礎施工階段

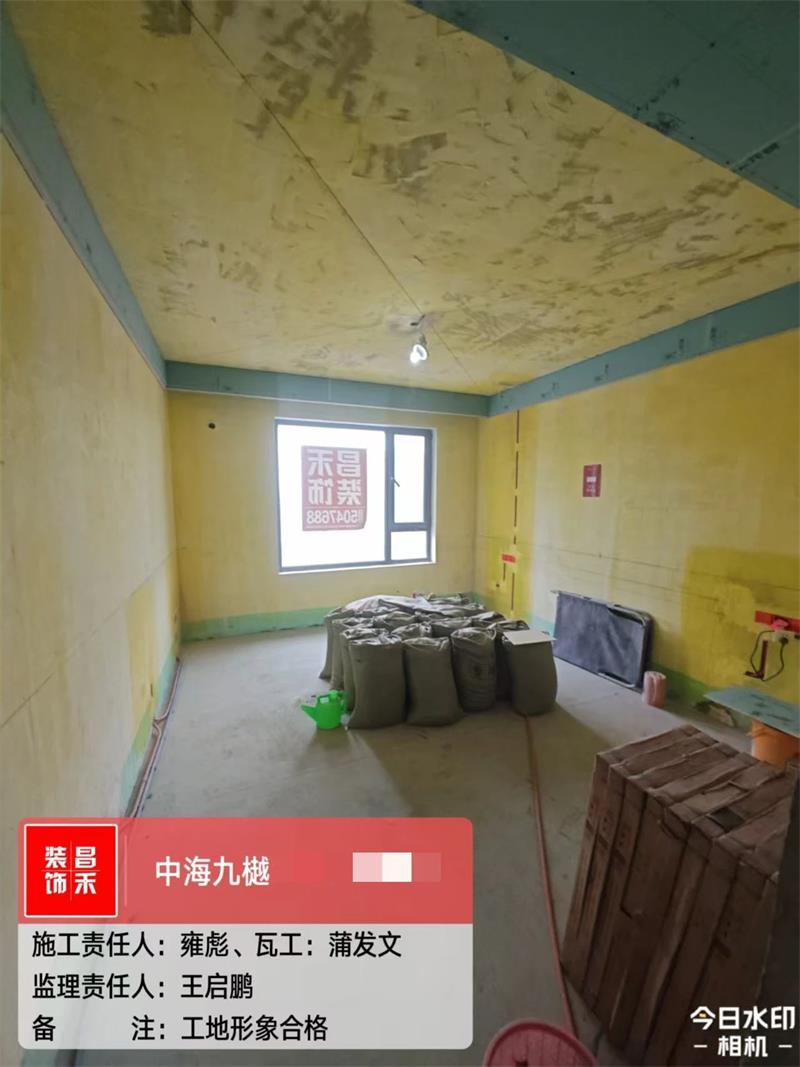

瓦工施工中,工地形象合格,現場干凈整潔,已施工完成的瓦工項目檢查合格。
桃李春風
檢查戶數1戶,基礎施工階段
對臨邊、挑空等有安全隱患的部位,采用30mm×30mm木龍骨防護欄進行防護,防護欄桿立面采用密目式綠網封
閉,并懸掛警示牌

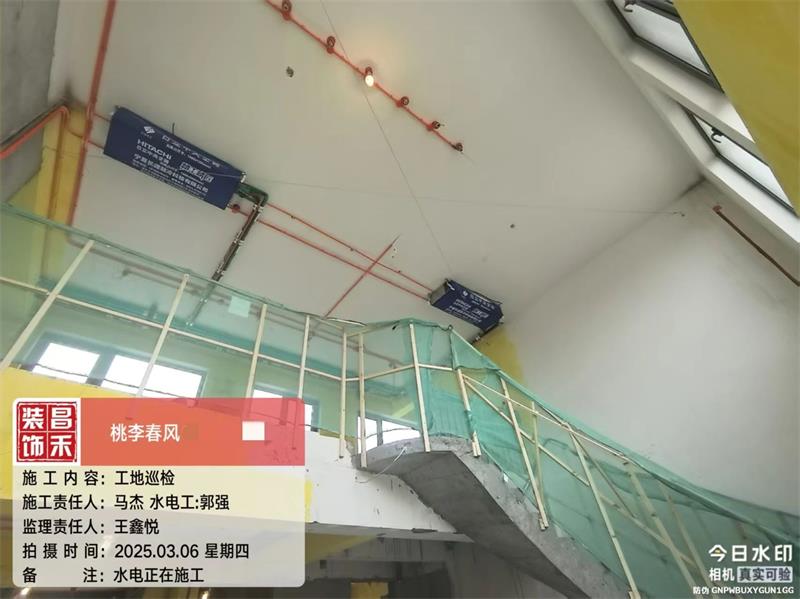

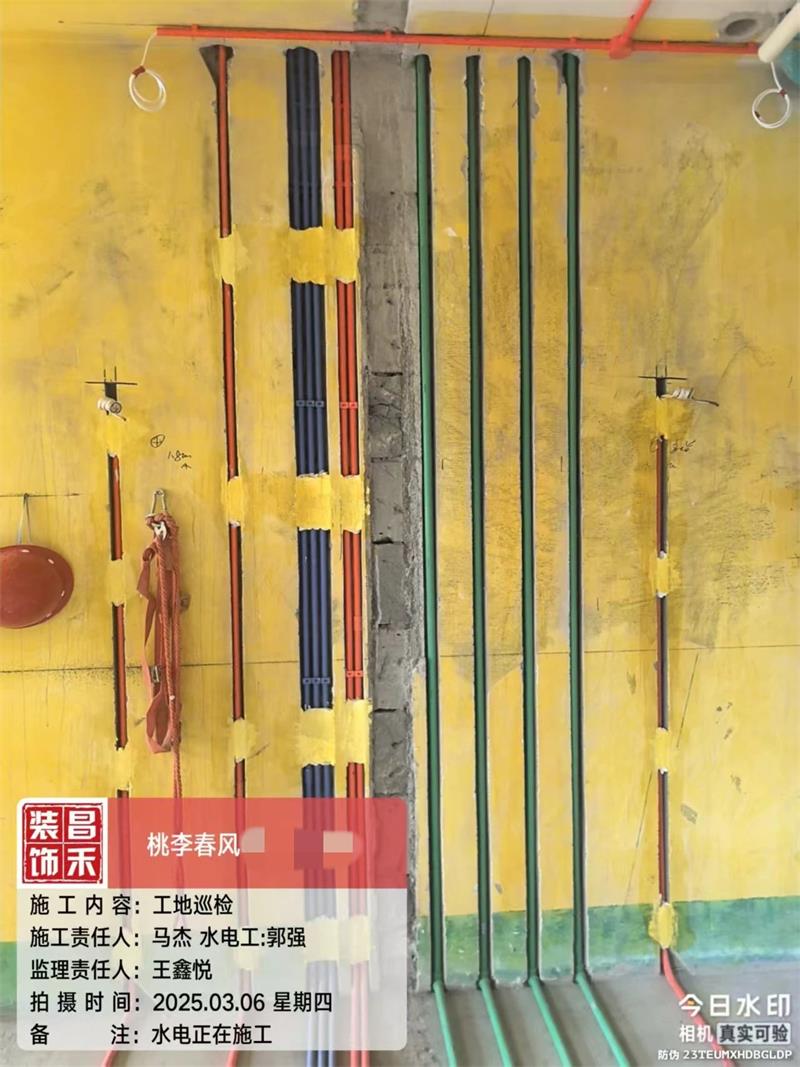

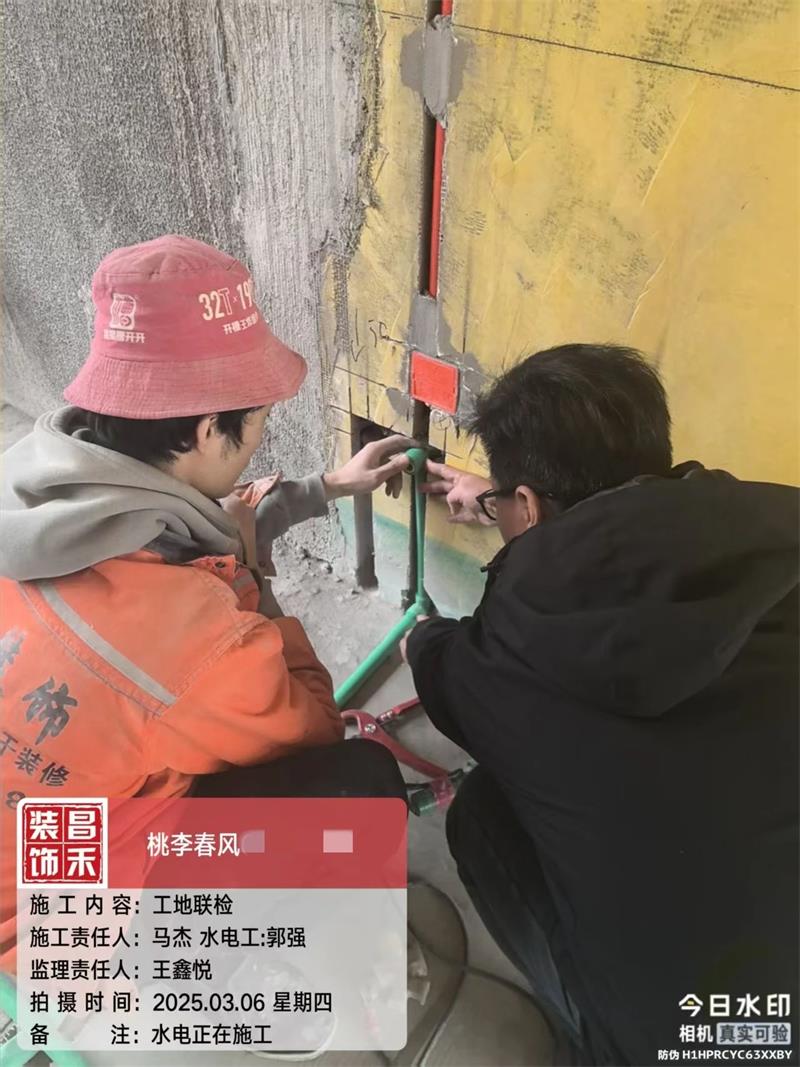

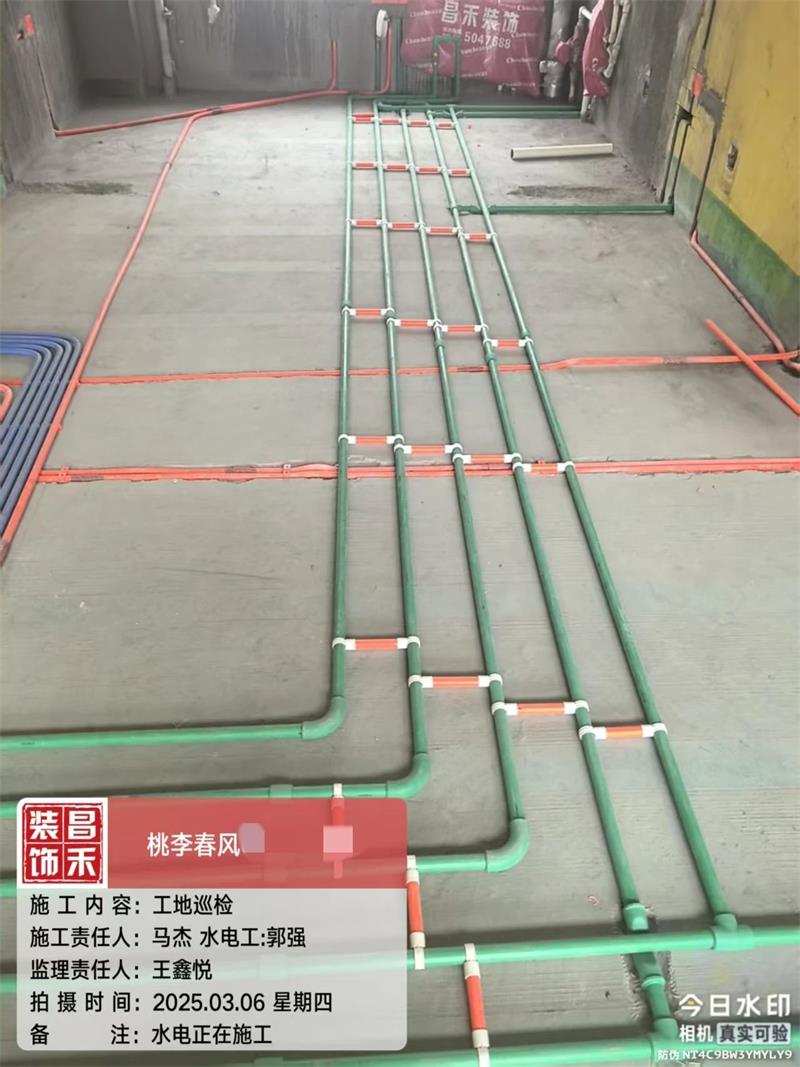

水電施工階段,強弱電及水路布管提前規劃走向,提前做好管路交叉過橋開槽,避免因管路交叉疊加而提高瓷磚鋪
貼高度。

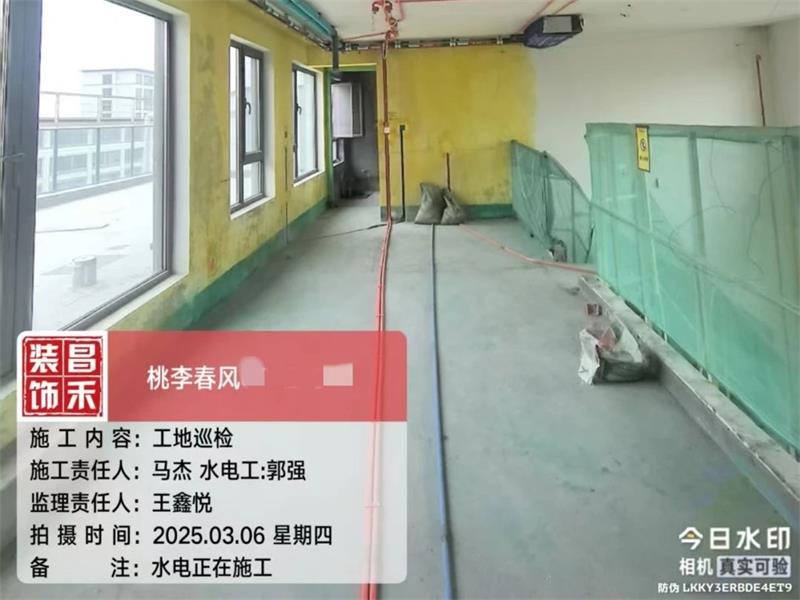

鴻曦悅海灣

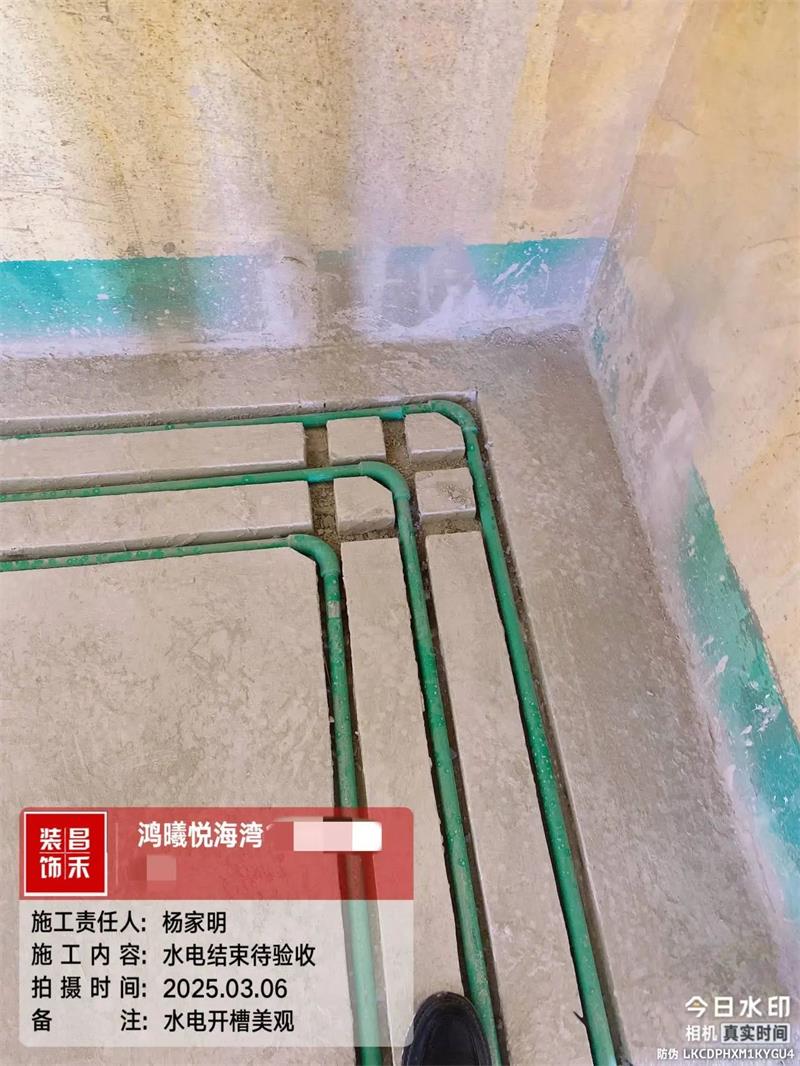

檢查戶數1戶,水電施工階段

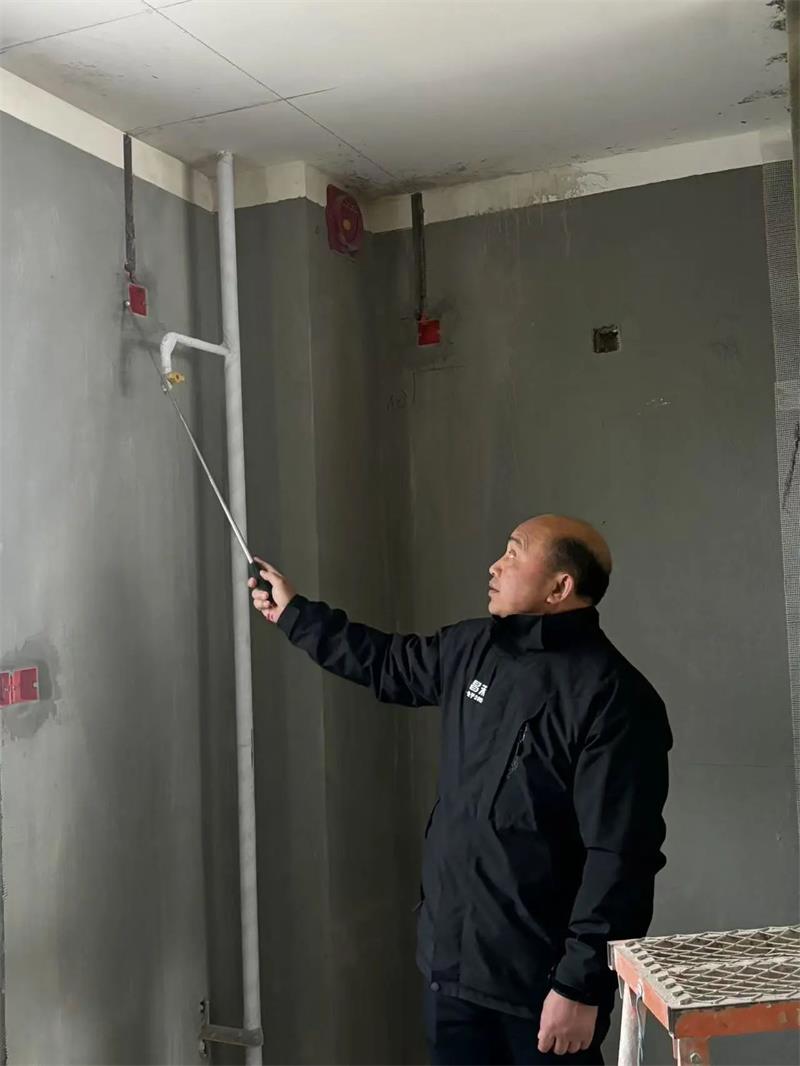

工人師傅在地面開槽時提前彈線,確保開槽后水電管路橫平豎直,整齊美觀;轉角處提前裁切斜口,便于布管。展
現出工人師傅高超的專業素養與精湛技藝,工藝細致入微,對施工細節仔細把控,以扎實的專業能力保障水電施工的
高質量推進。
天鵝湖小鎮

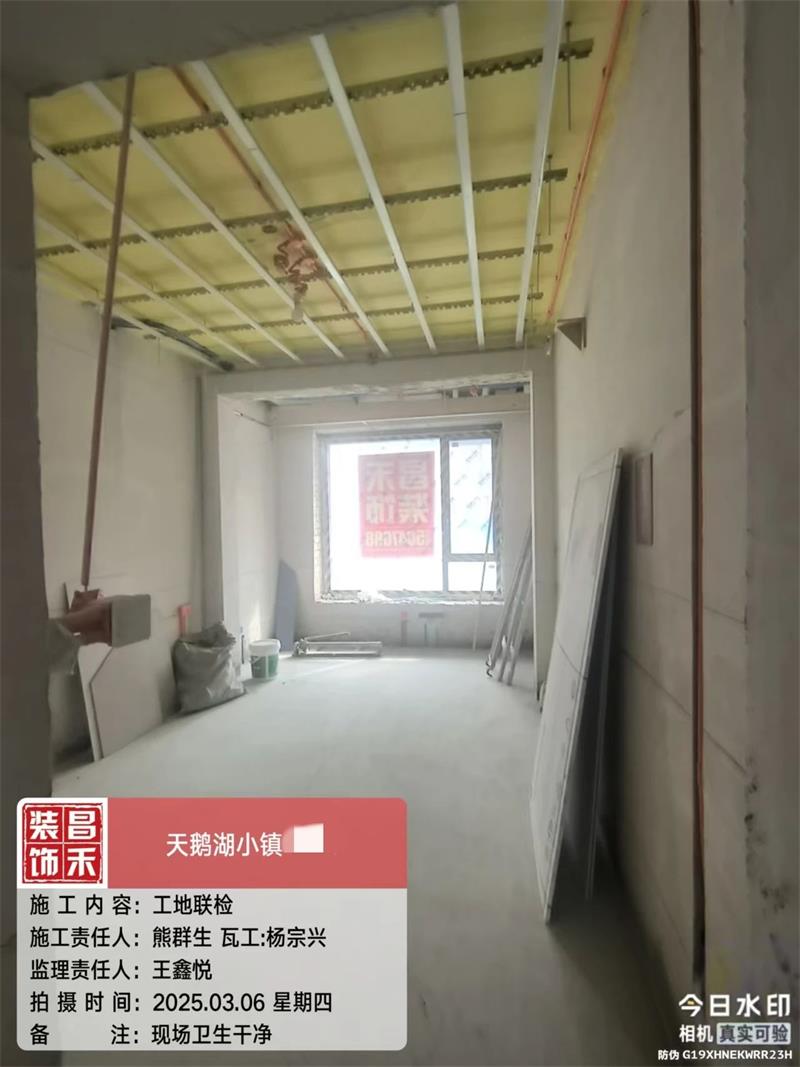

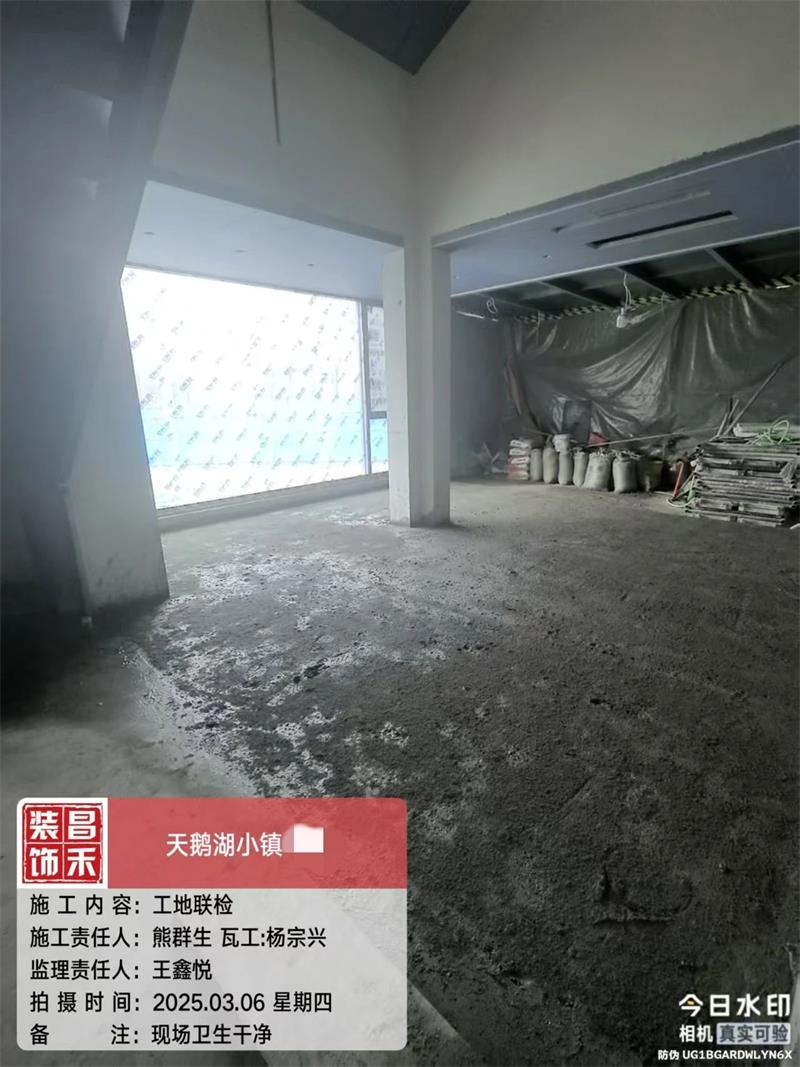

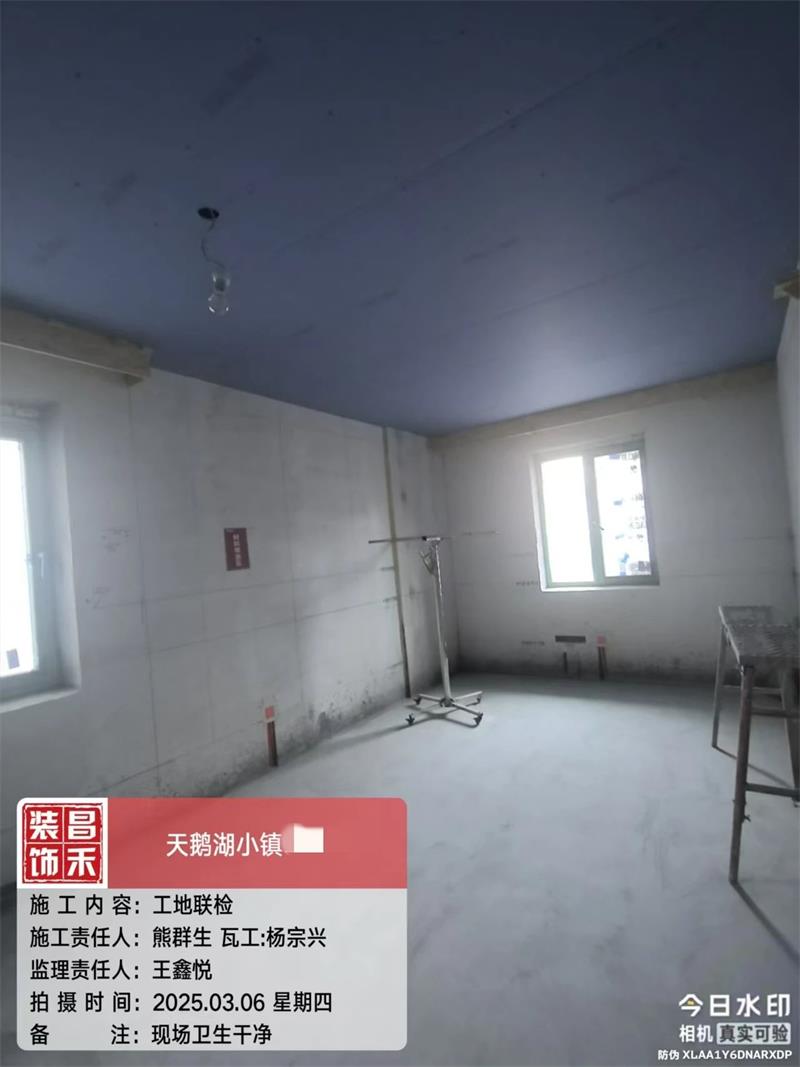

檢查戶數1戶,基礎施工階段

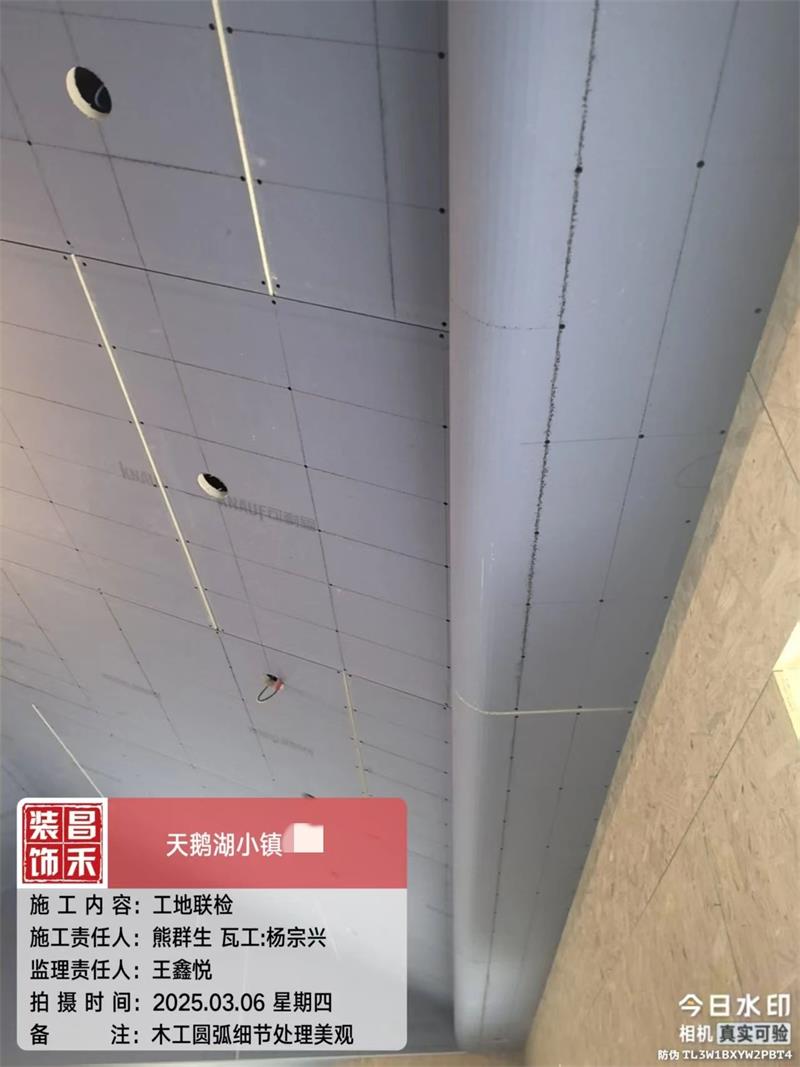

瓦木交叉施工,瓦工和木工的一些施工步驟之間可以穿插進行,例如木作吊頂和其他房間的地磚可以同時進行,縮短
工期。本戶工地就采用了臥室木工吊頂+衛生間和廚房墻地磚鋪貼同步進行。
在別墅工地施工中,因工程規模大、工藝復雜,施工管理要求較為嚴格。在此過程中,項目經理需要統籌規劃各個工種
緊密銜接,合理分配,避免相互干擾。通過采用交叉施工的策略,可以有效提升施工效率,縮短工期。

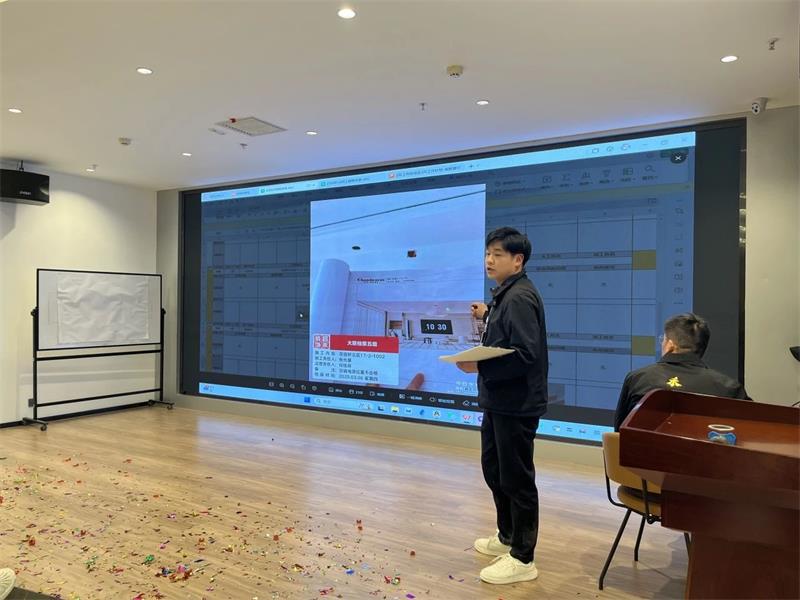

復盤會議
下午17:00,各組組長及相關聯檢負責人準時開展復盤總結會議。各組組長分別匯報小組聯檢情況,對當天檢查的一百余
戶工地及時進行復盤,針對在施工過程中展現出高標準工藝、流程規范且現場管理井然有序的優秀工地進行表揚和推廣,
以供全體參會人員學習借鑒。
同時,針對施工現場暴露出的各類問題,聯檢組也進行了全面梳理與匯總,追責相關責任人,要求在規定時間內整改完畢,
并將整改結果以照片和視頻形式反饋給質檢部。
我們始終秉持對工程質量一絲不茍的態度,對每一個工藝環節都精雕細琢,將每一項質量準則都嚴格執行到底。工地聯
檢不是敷衍了事的走馬觀花,而是切實檢查每一處施工角落、每一個工藝細節,全方位為每一位業主的溫馨新家筑牢品
質防線,讓業主收獲的不僅是一所房子,更是一個充滿愛與安心的品質港灣。
